Kwietniowe zdjęcia z placu budowy drogi S1 na trasie Kosztowy-węzeł Bieruń. Co słychać na budowie?

Aktualności 13 Kwietnia 2026

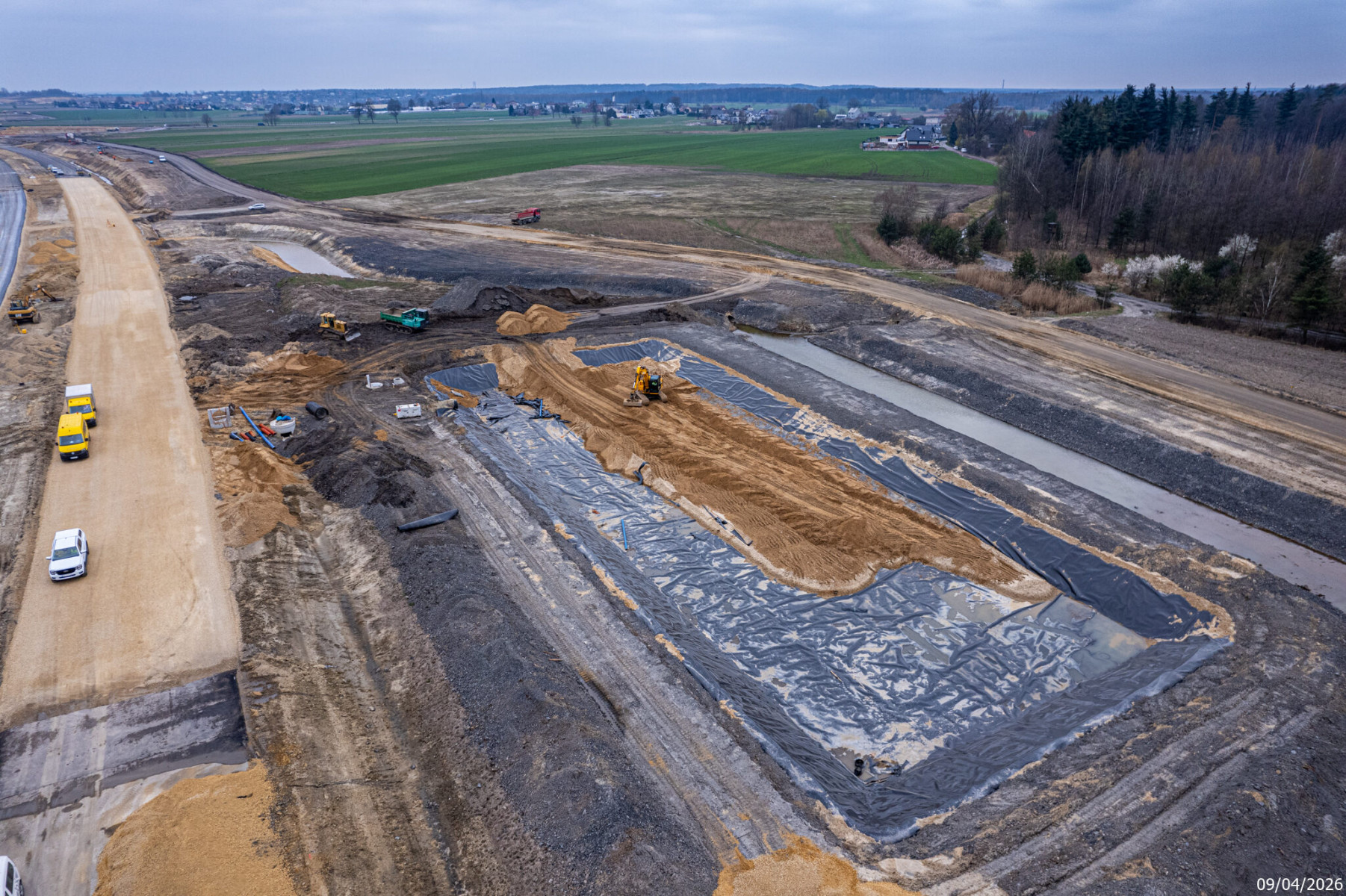

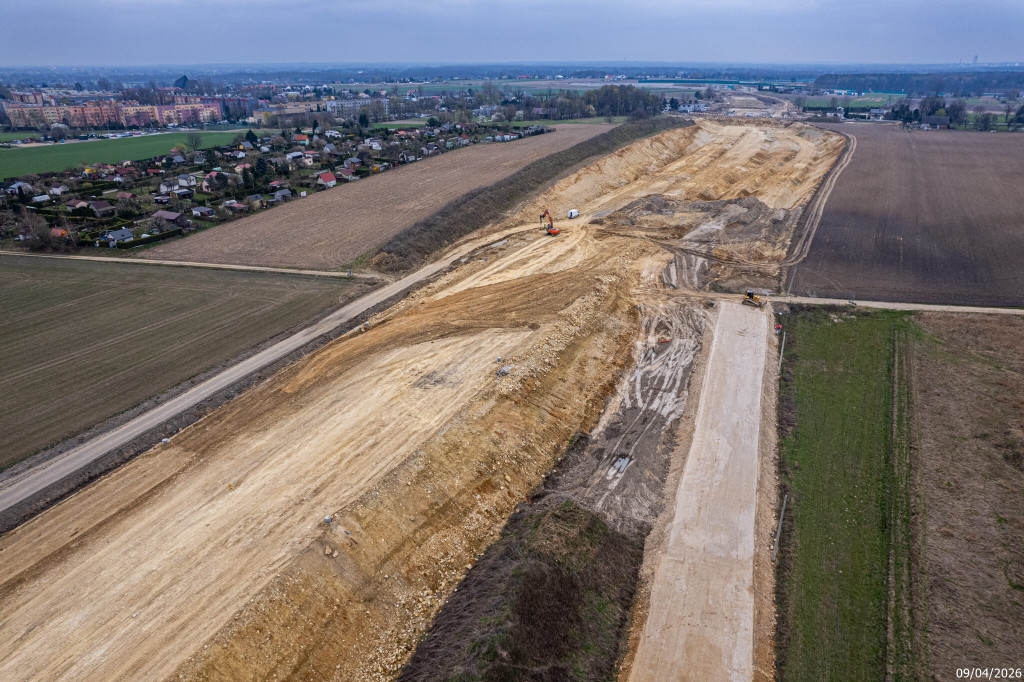

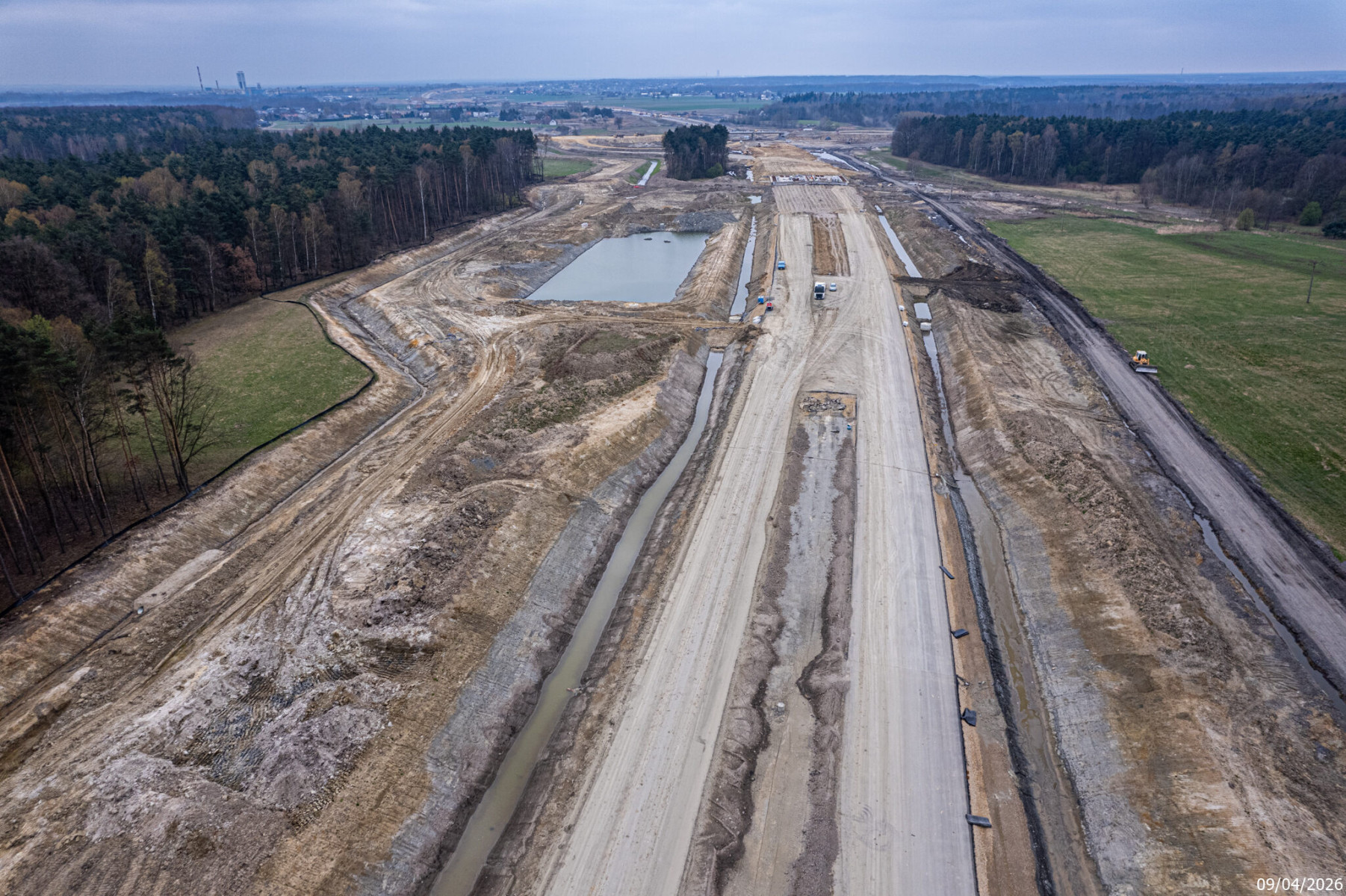

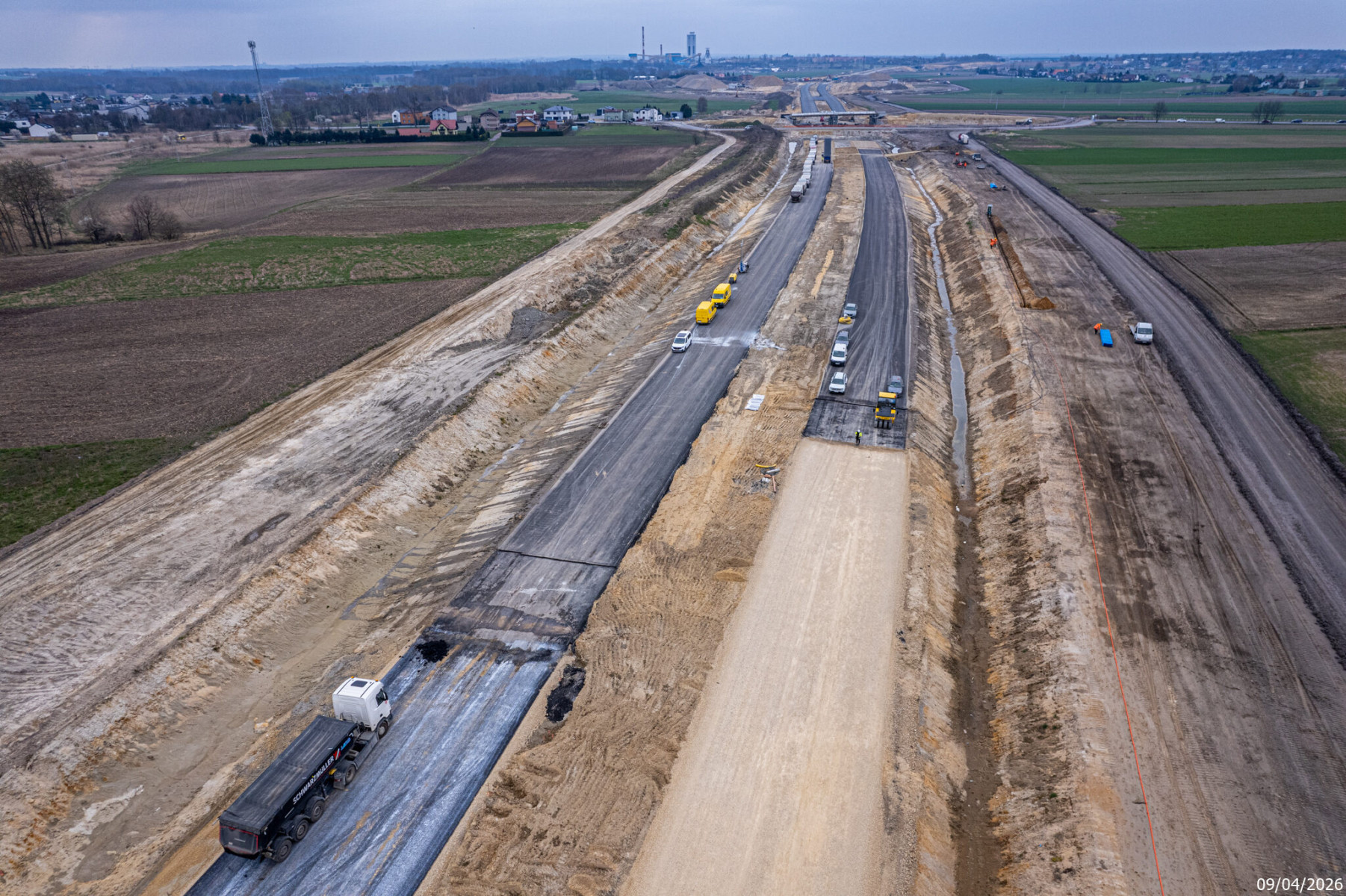

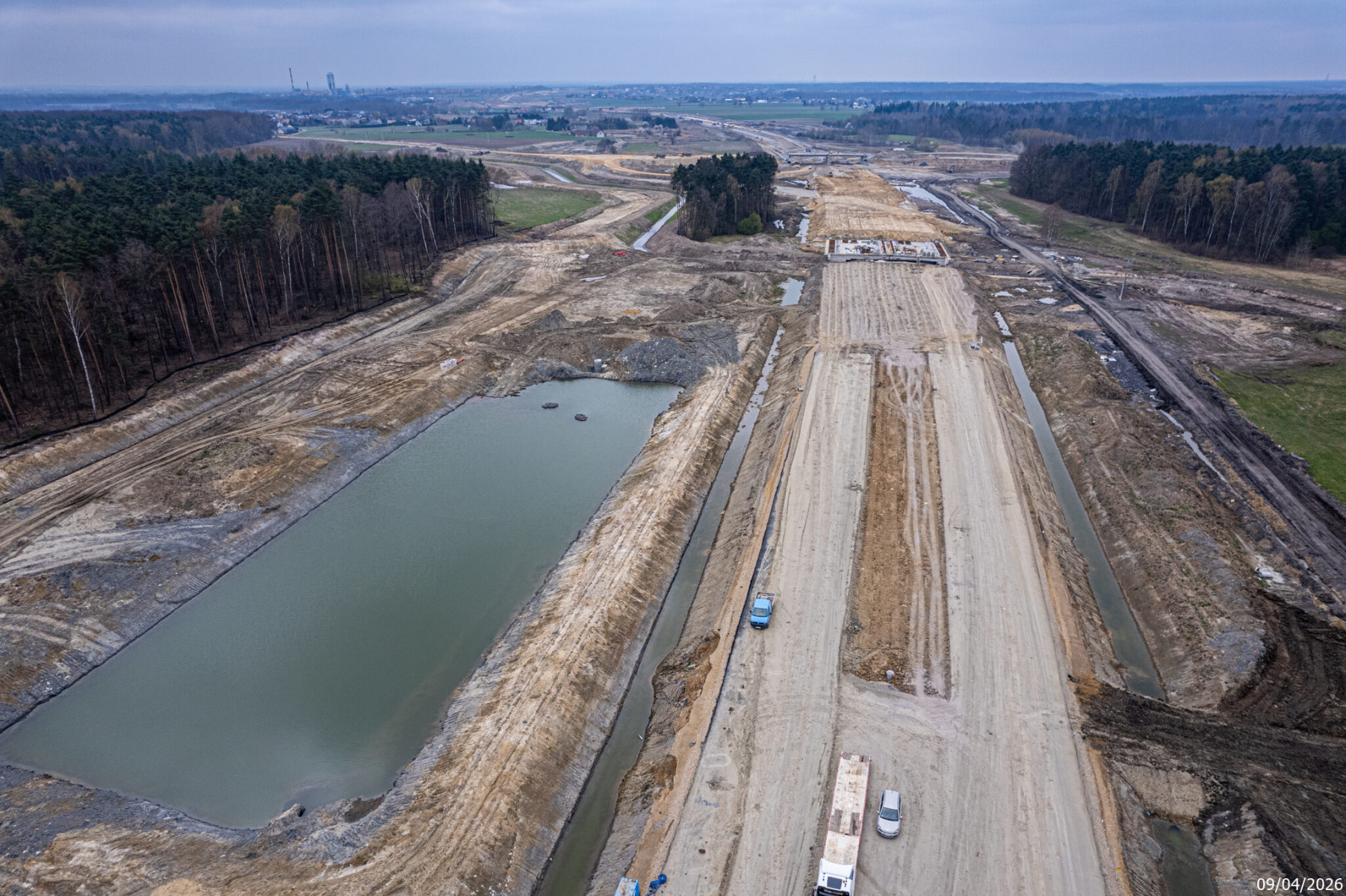

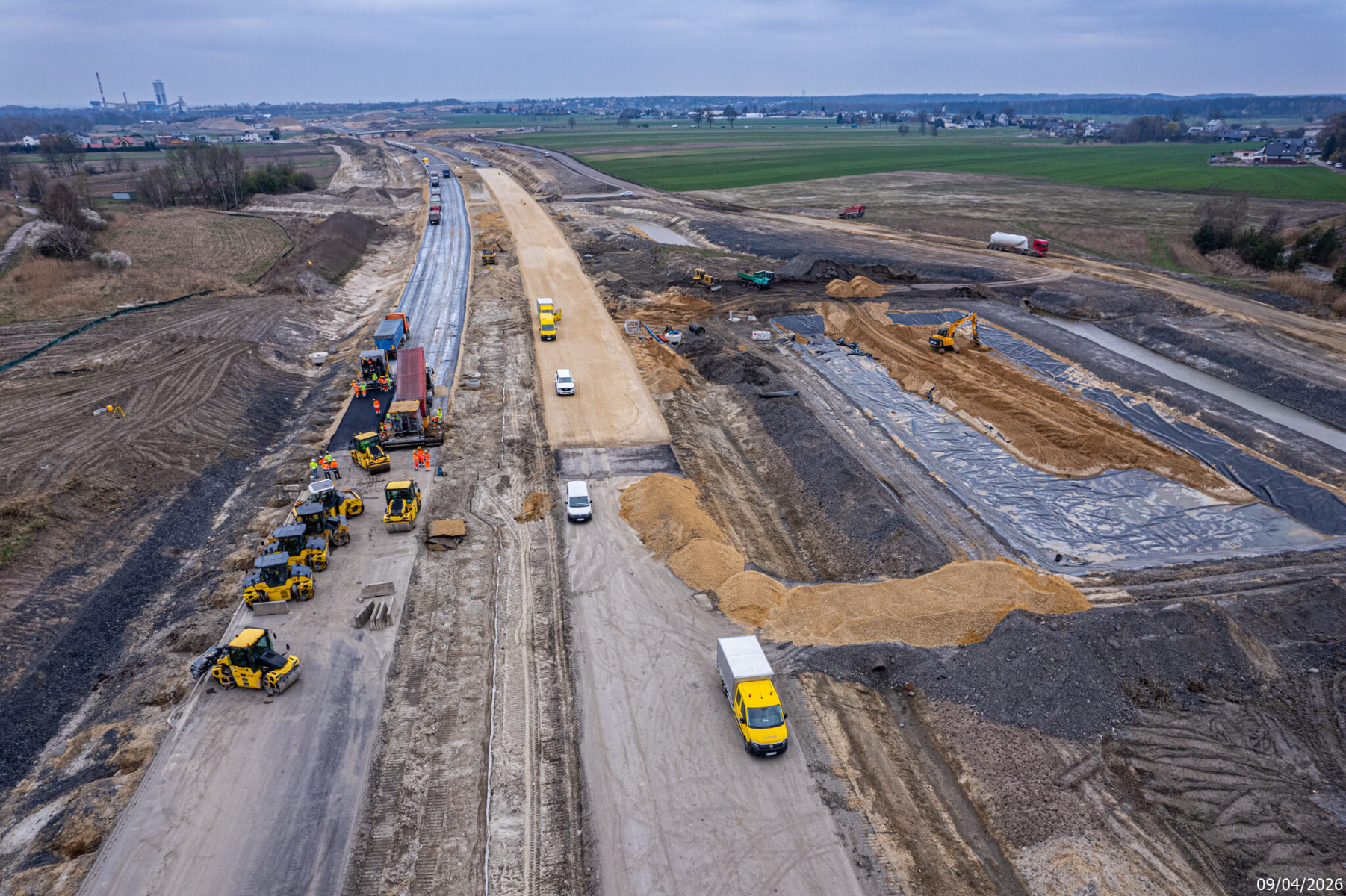

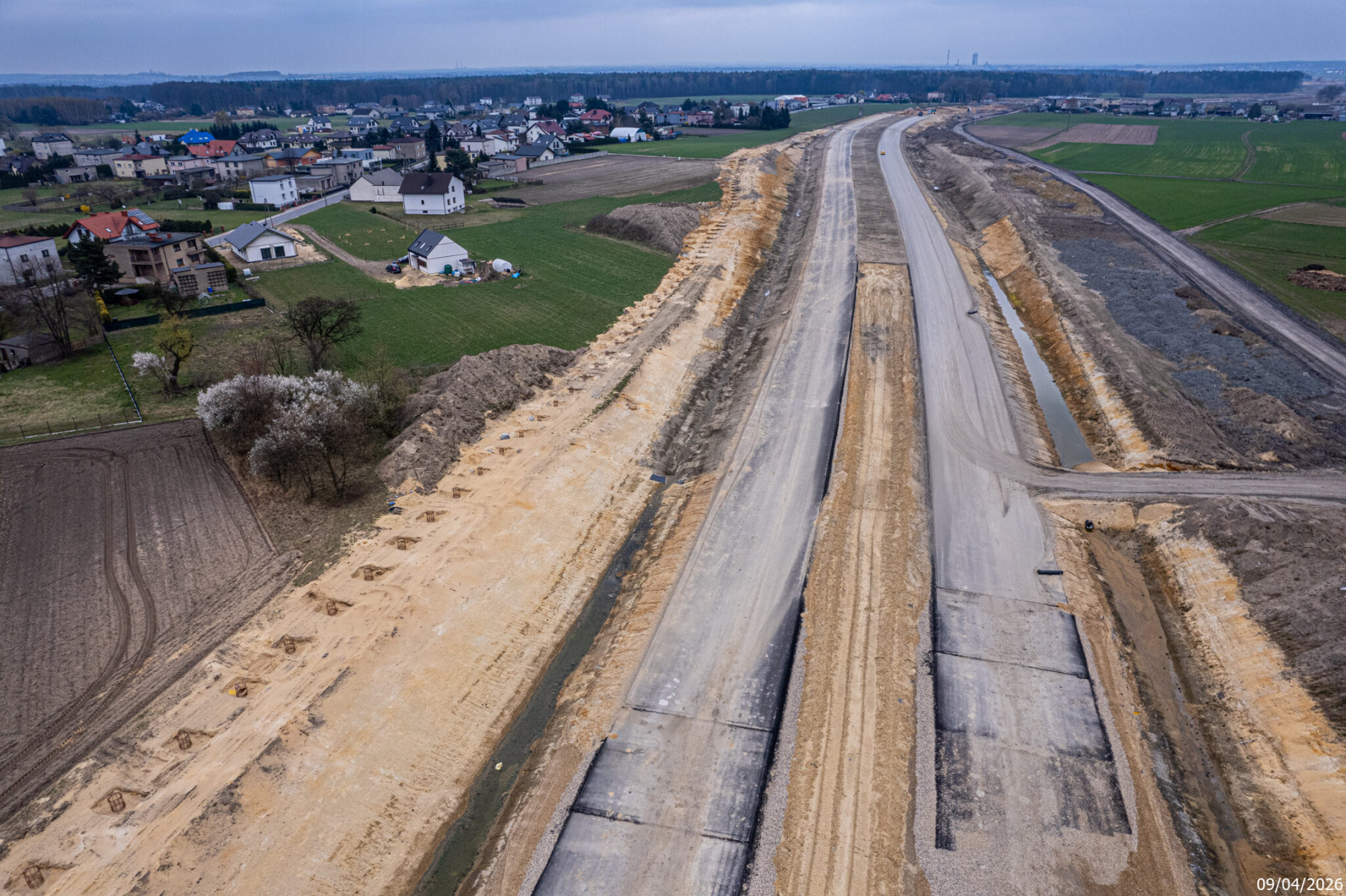

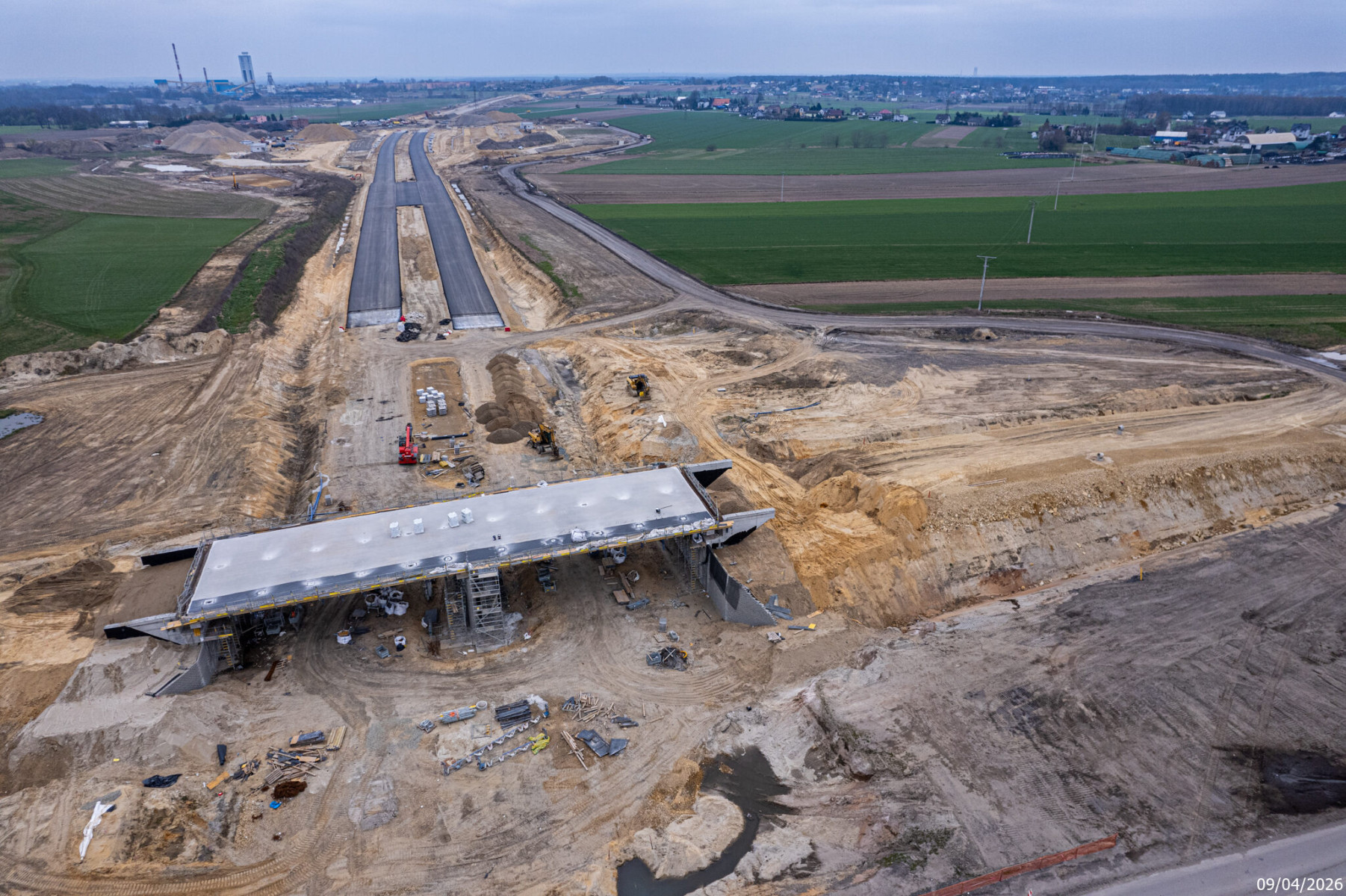

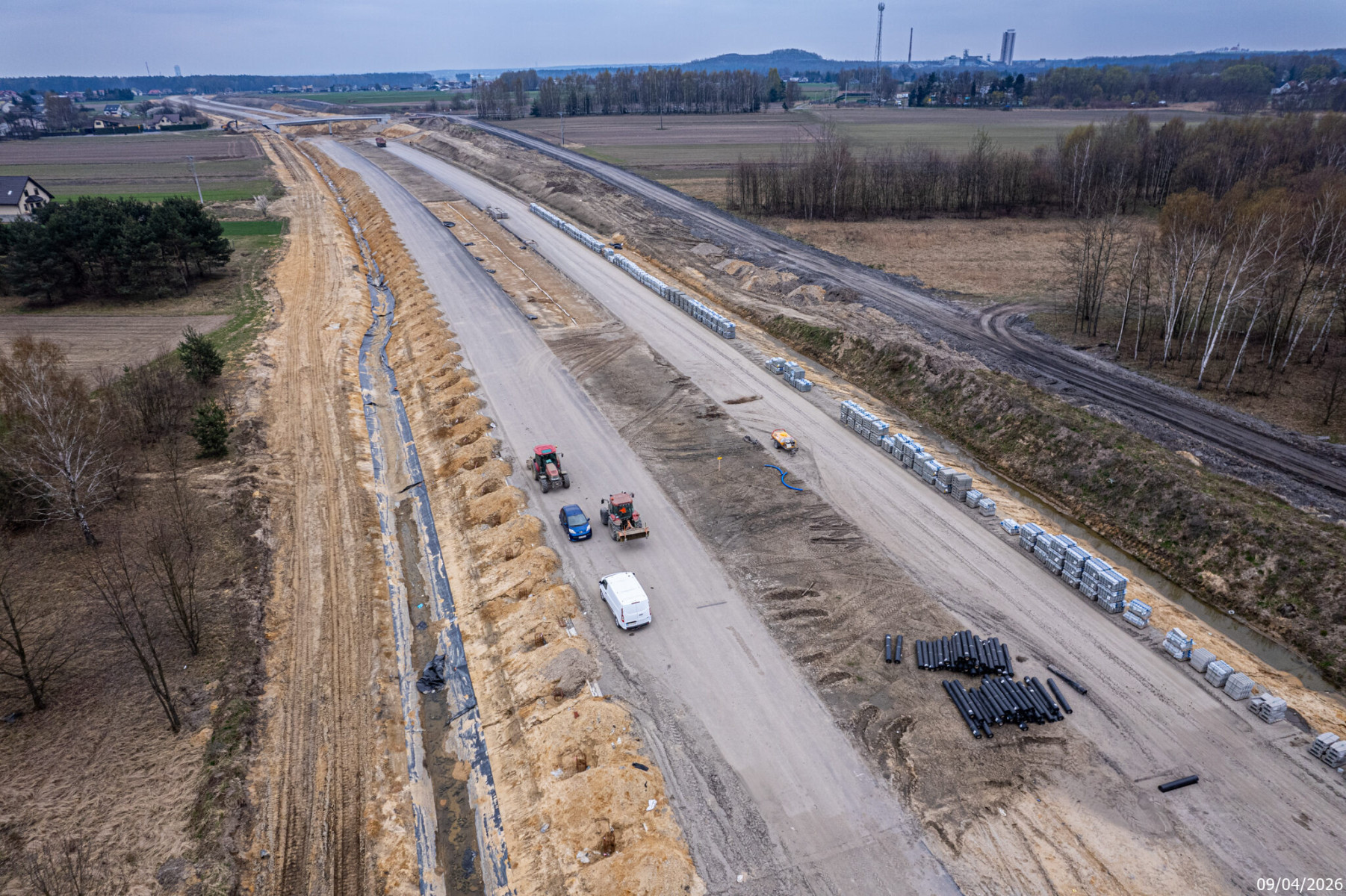

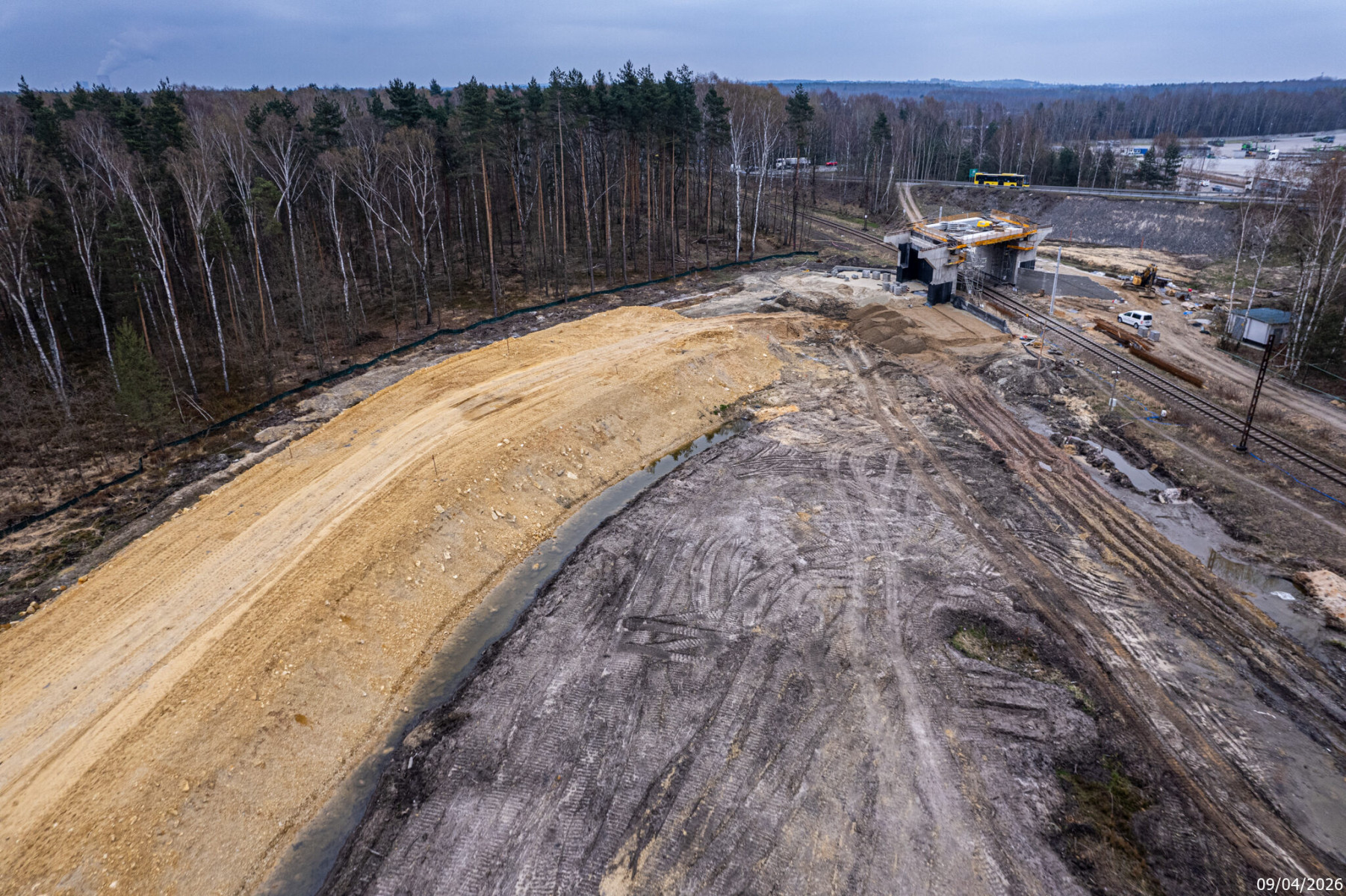

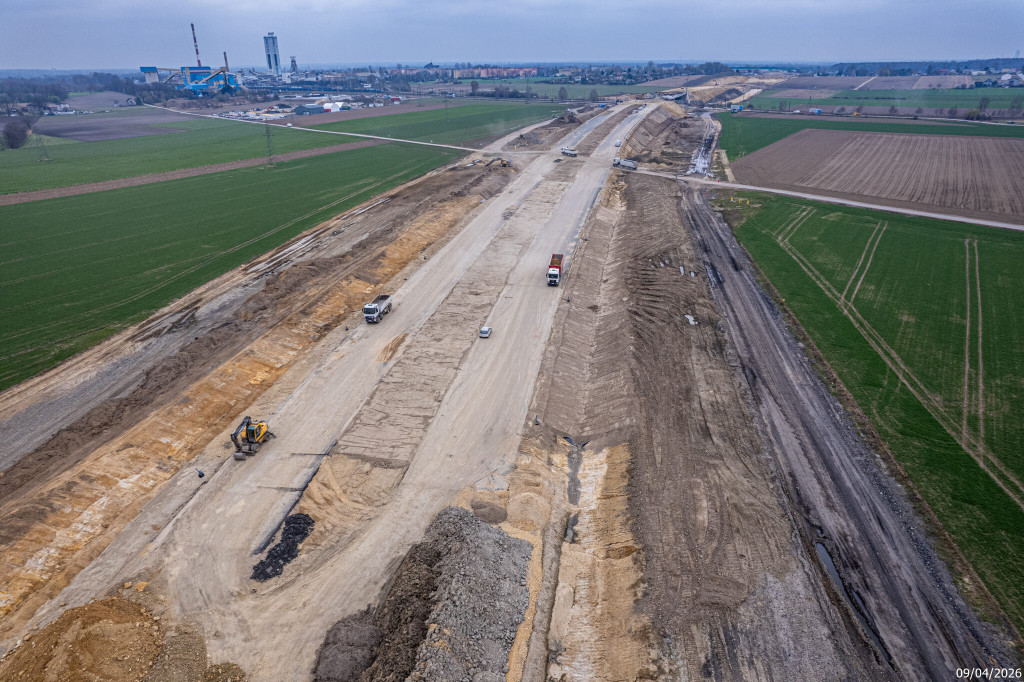

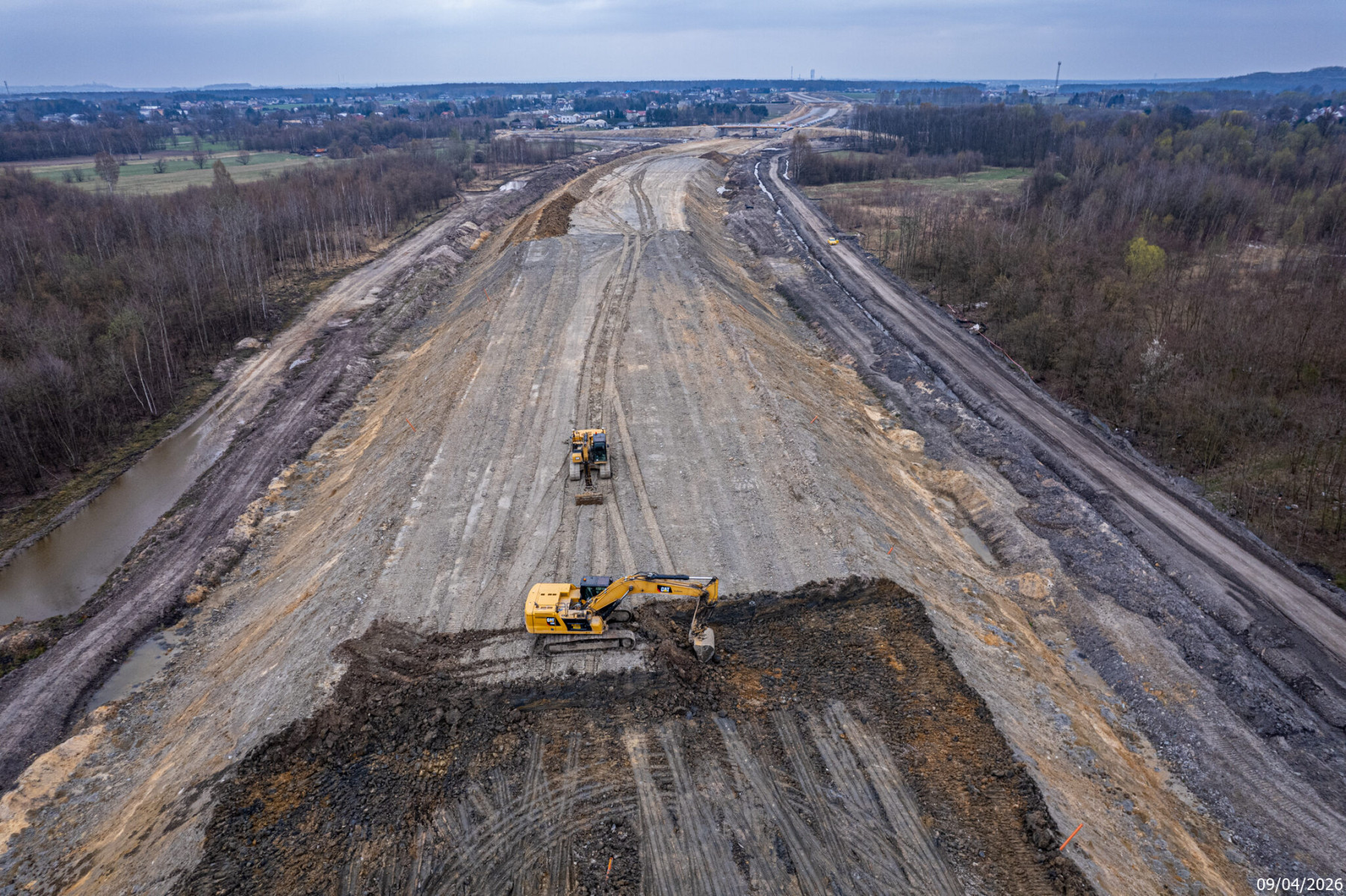

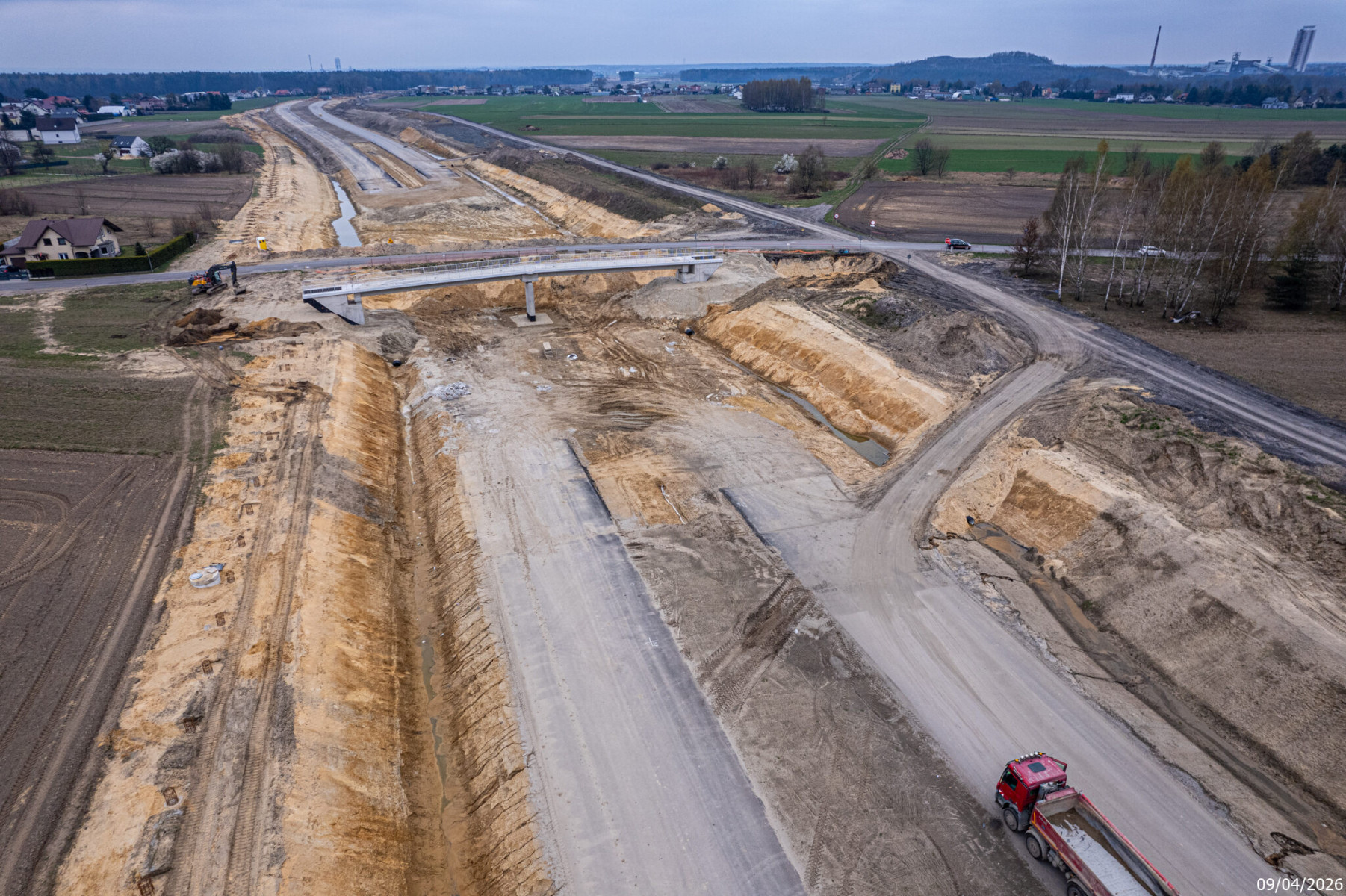

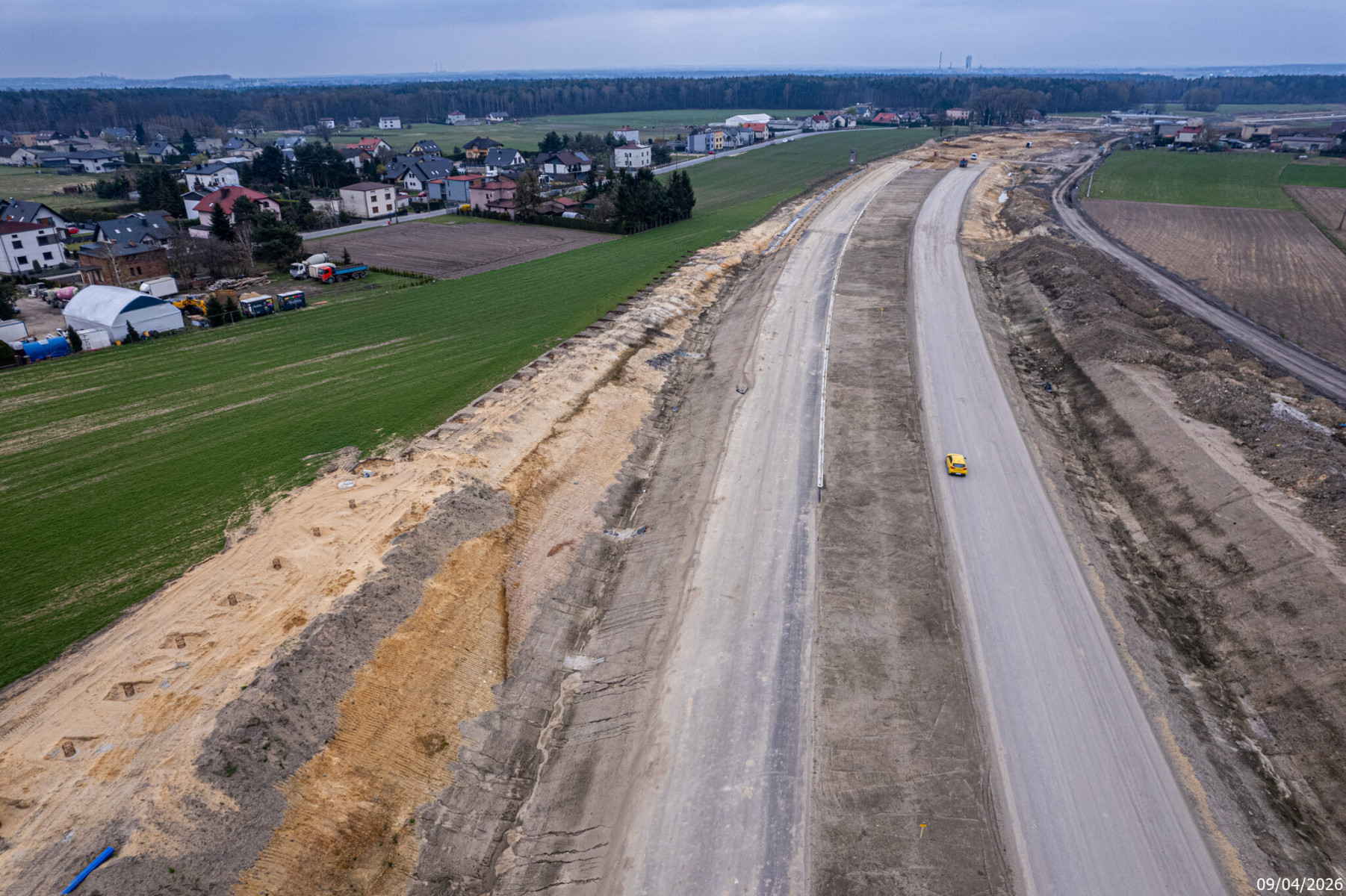

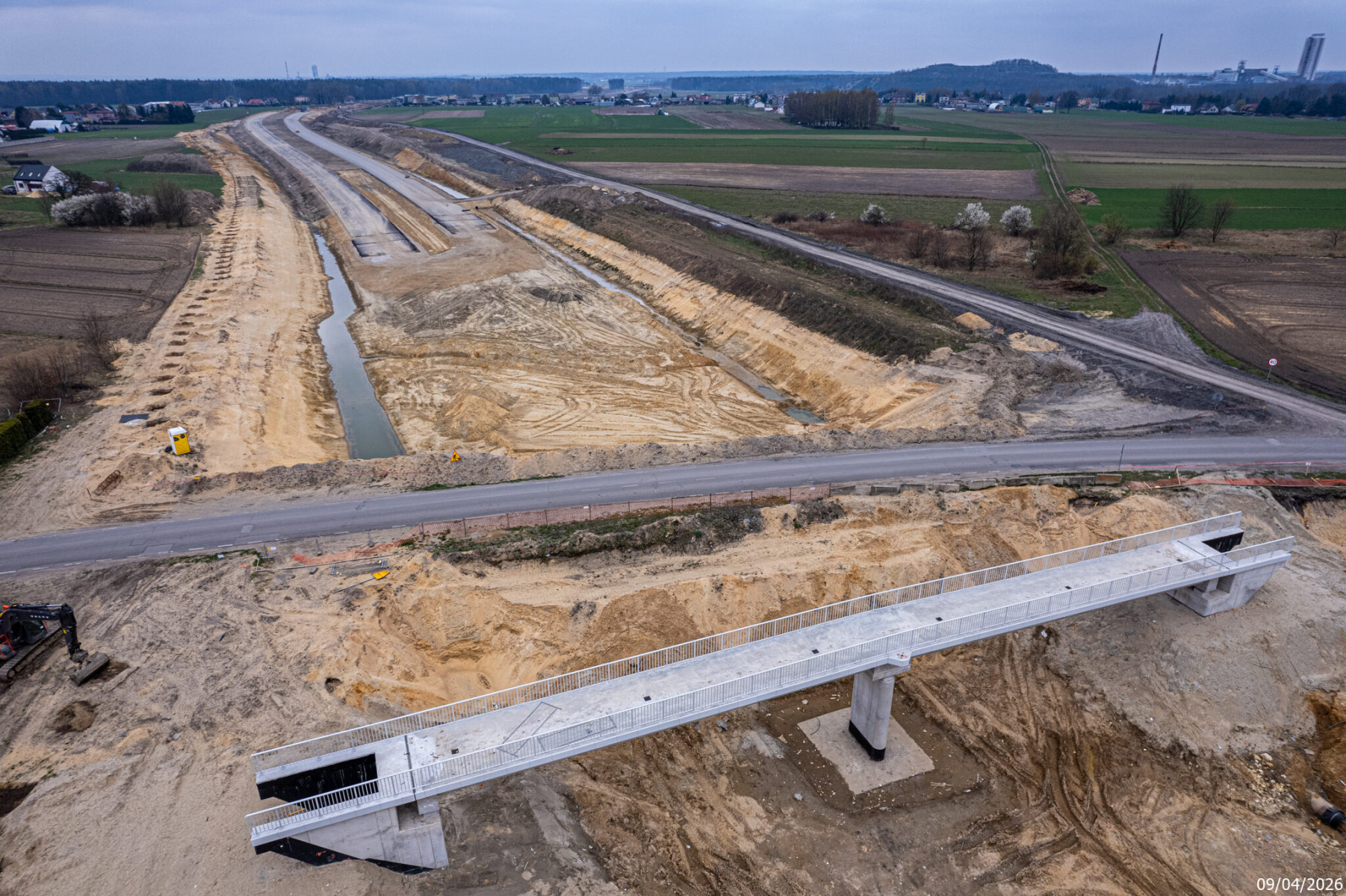

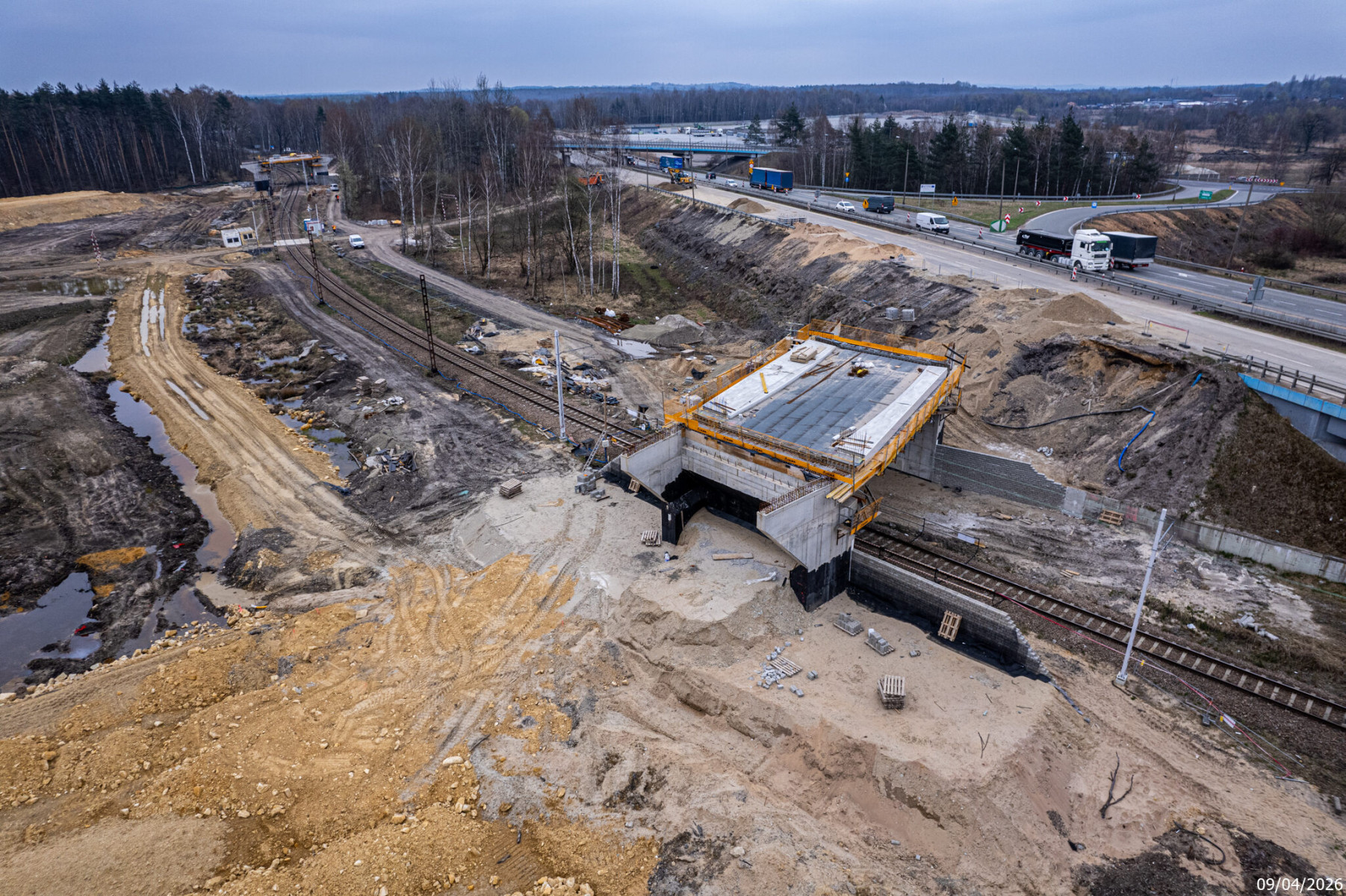

Poniżej prezentujemy najnowsze zdjęcia z placu budowy drogi ekspresowej S1 na trasie Kosztowy w Mysłowicach, przez Imielin, Lędziny, aż do węzła Bieruń. Wróciła dobra pogoda, więc robota wre. Inwestycja jest już zrealizowana w 50%. Przypomnijmy, że termin oddania tego odcinka to połowa 2027 roku. Wartość zadania to 490 milionów złotych. Fotki wykonane zostały na zlecenie inwestora - Generalnej Dyrekcji Dróg Krajowych i Autostrad 9 kwietnia 2026 roku.

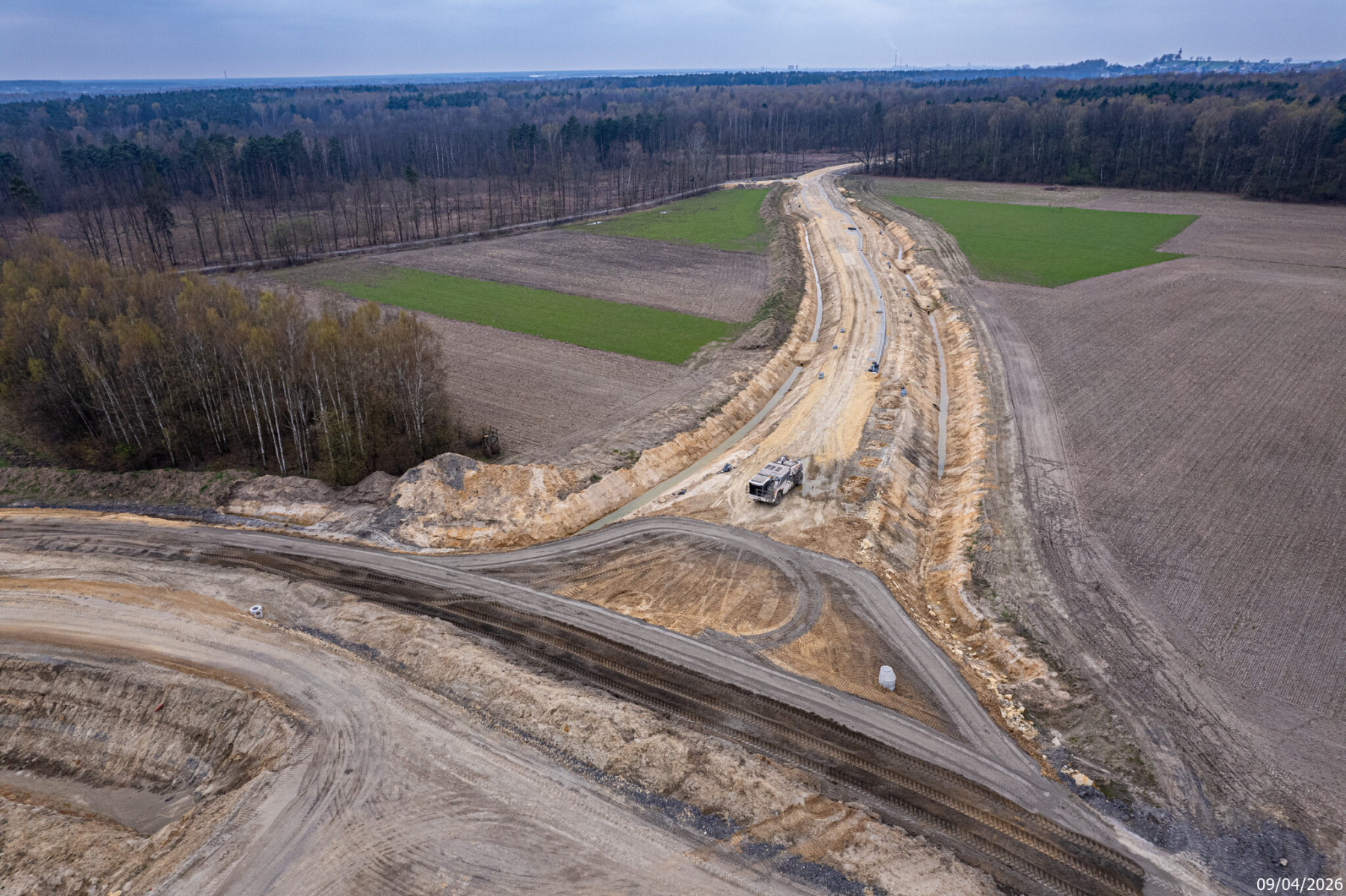

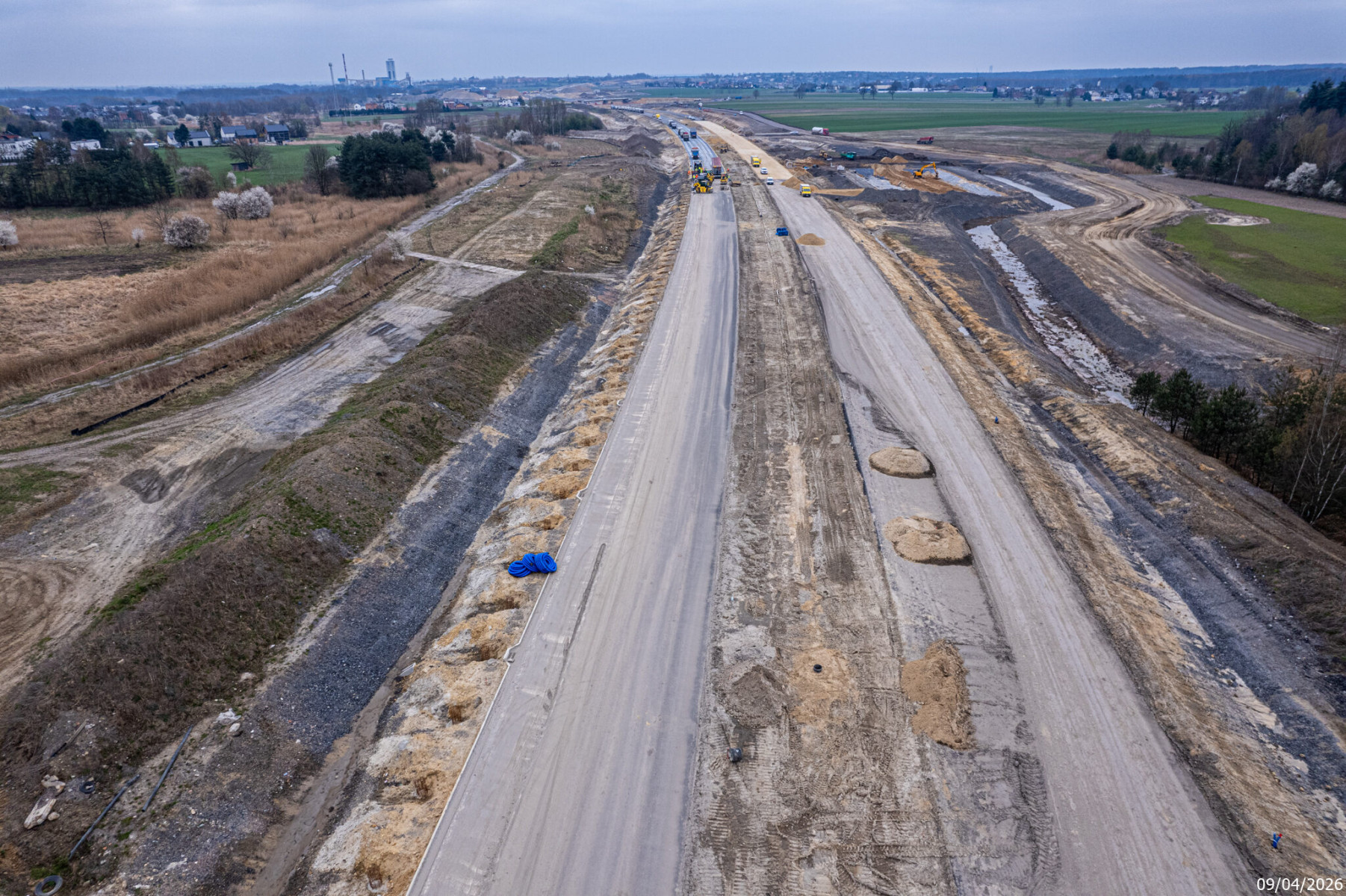

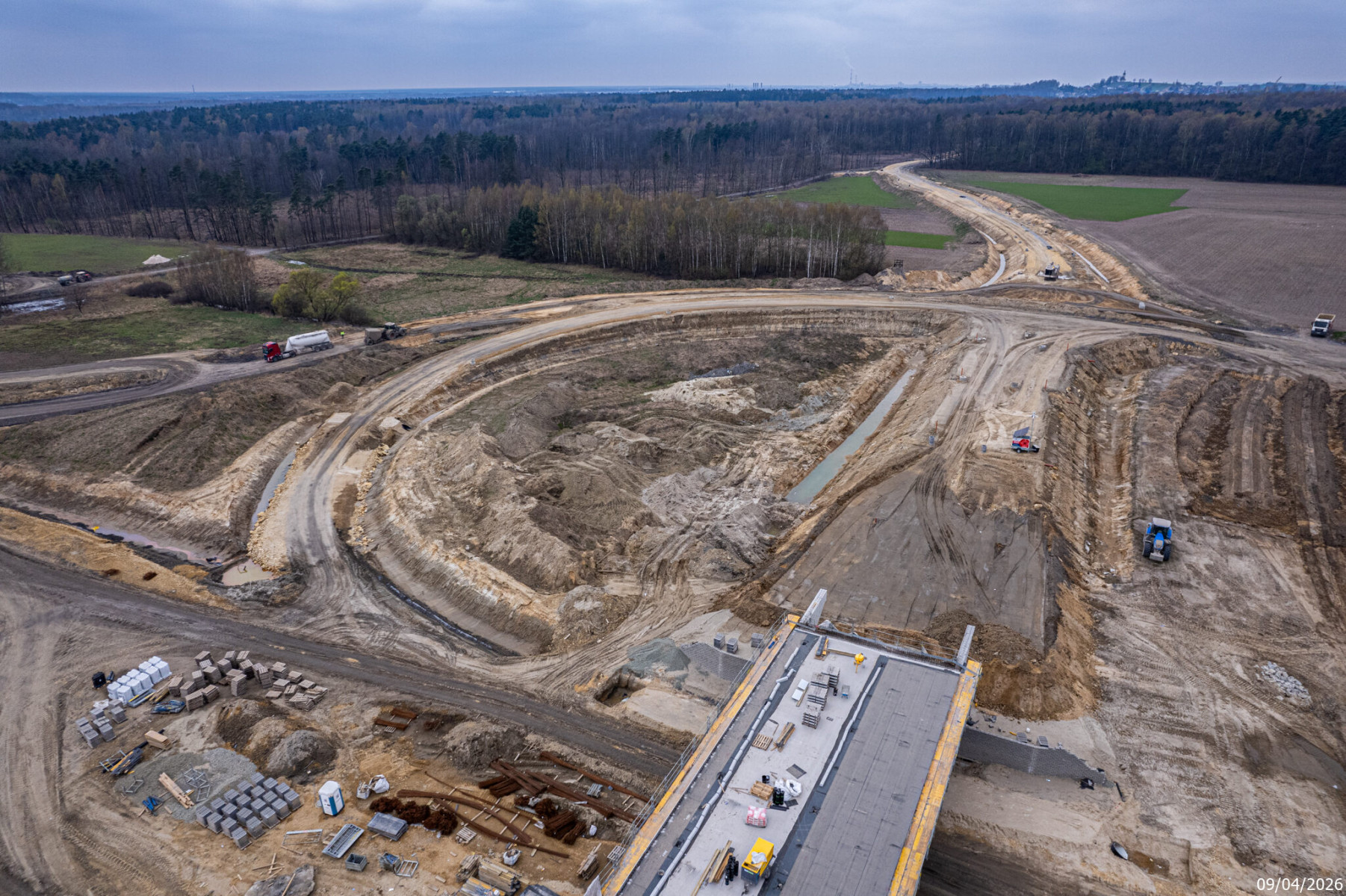

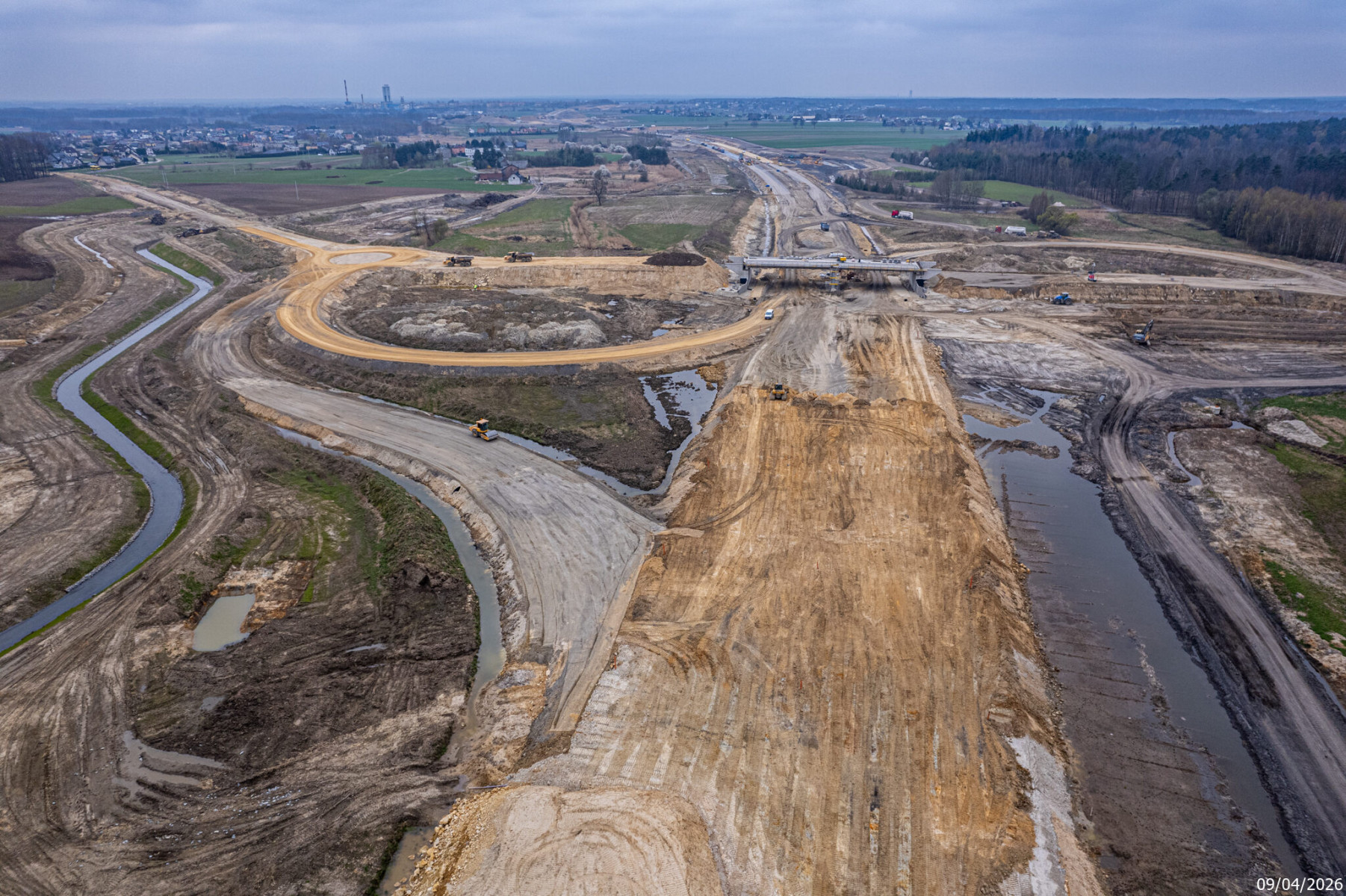

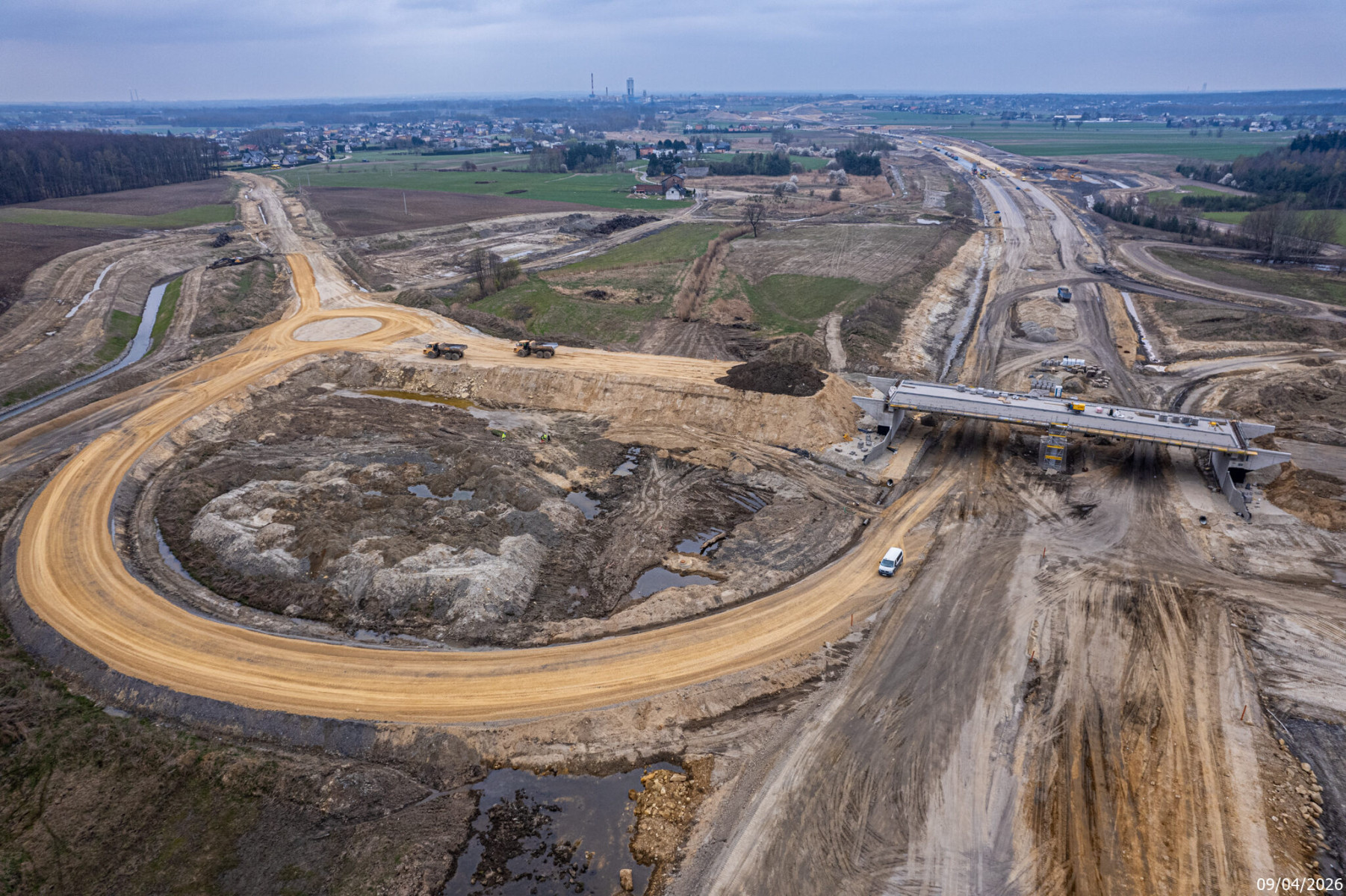

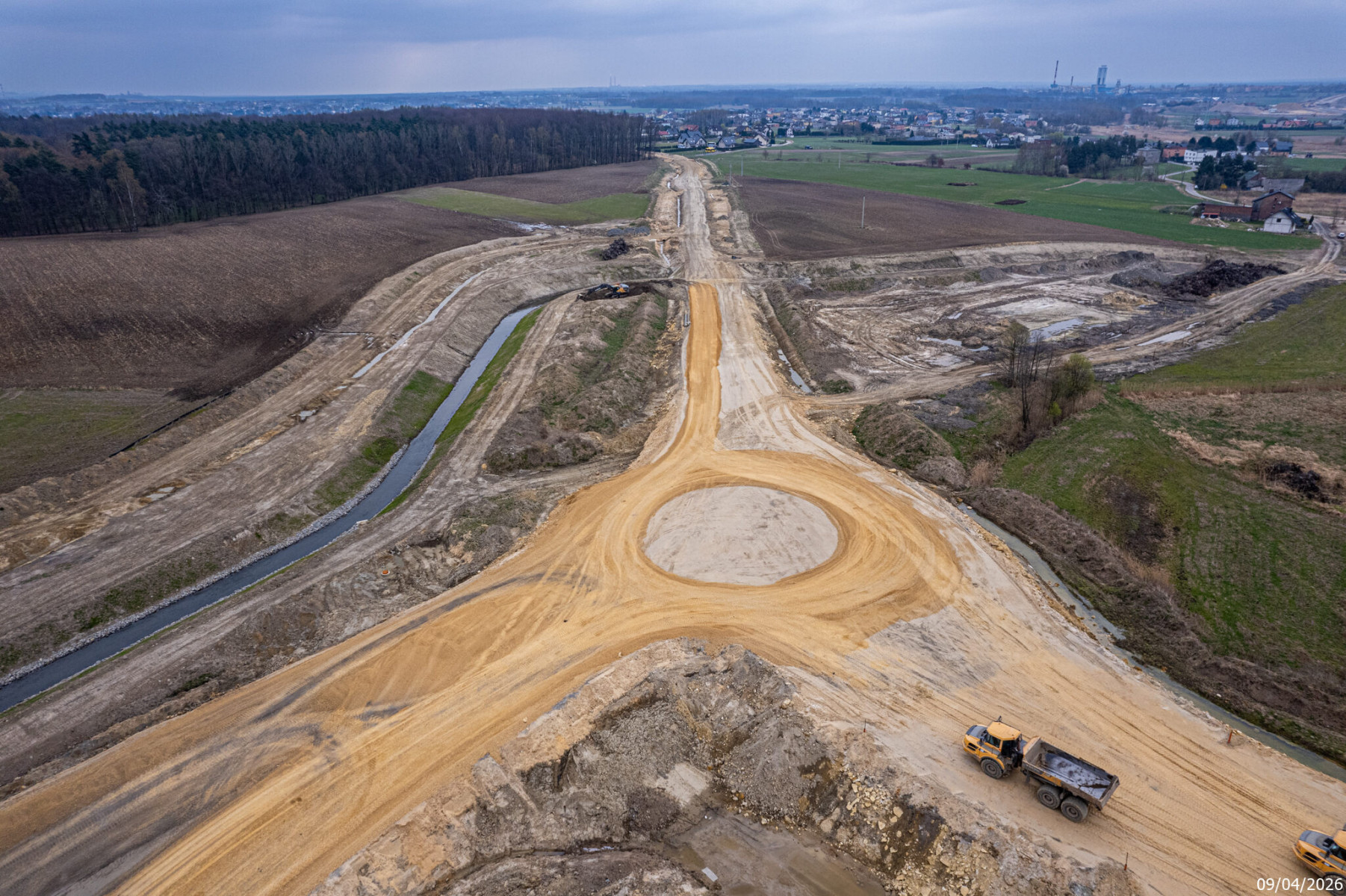

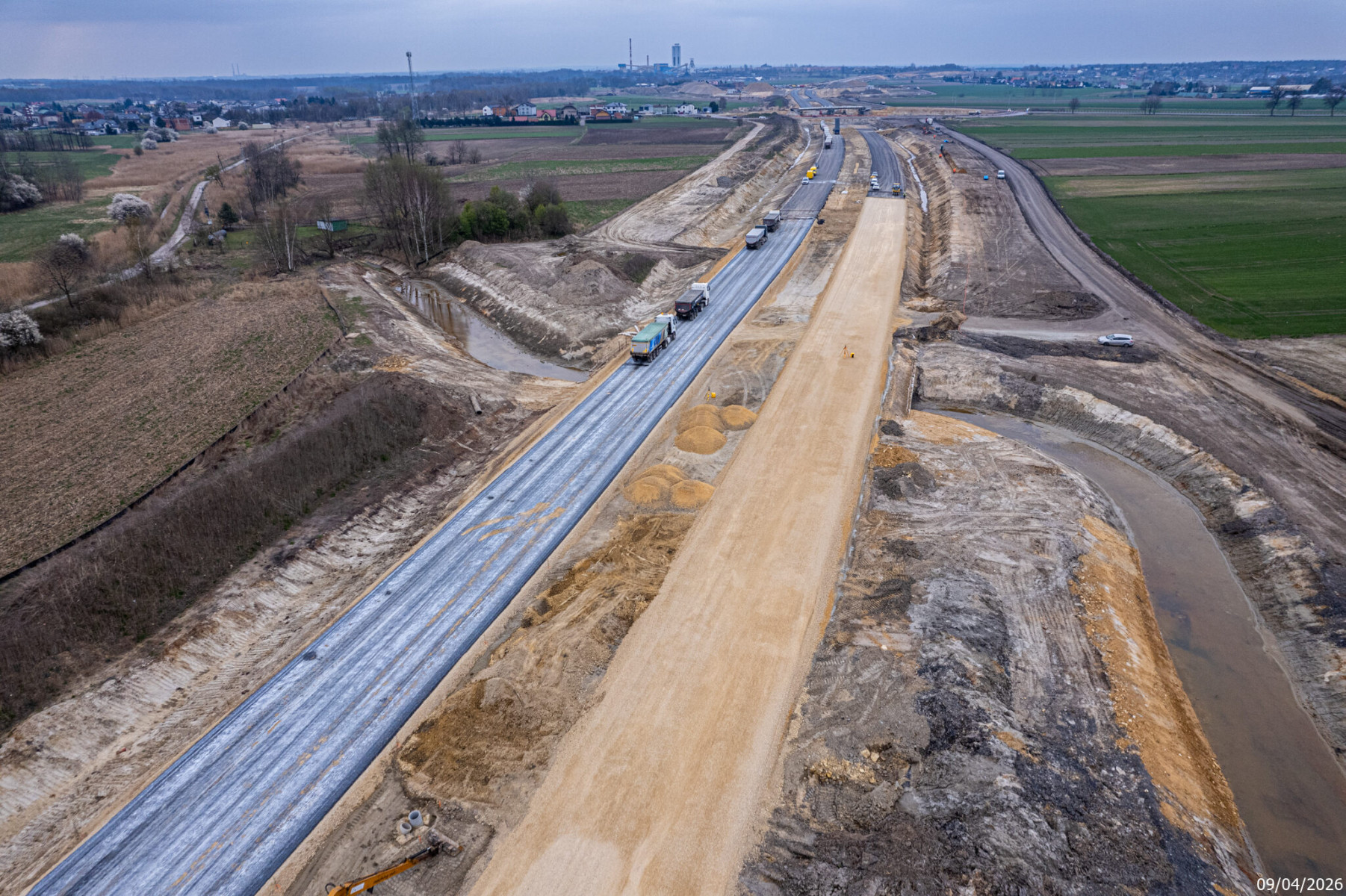

węzełWęzeł Lędziny



Inwestycja jest już zrealizowana w ponad 50%. Wszystko wskazuje na to, że zostanie zakończona w terminie.

Mowa o 10-kilometrowym odcinku drogi S1, który biegnie (z Lędzin) ulicą Bogusławskiego w Bieruniu, przebiega pod ulicą Warszawską (DK44) i łączy się z węzłem Bieruń. Odcinek ten buduje firma BUDIMEX S.A. z Warszawy.

PRZYPOMNIJMY: Zakres inwestycji obejmuje m.in.:

  • budowę drogi ekspresowej S1, węzłów drogowych: węzła Kosztowy II oraz węzła Lędziny,
  • utworzenie Miejsc Obsługi Podróżnych (MOP): MOP II Lędziny Wschód oraz MOP III Lędziny Zachód,
  • przebudowę odcinków istniejących dróg: krajowej, powiatowych i gminnych, kolidujących z drogą ekspresową S1,
  • budowę fragmentów dróg umożliwiających odtworzenie istniejących przebiegów dróg kolidujących z drogą ekspresową S1,
  • budowę zatok autobusowych oraz zatok do kontroli pojazdów dla służb Policji i Inspekcji Transportu Drogowego,
  • budowę 12 obiektów mostowych, przepustów,
  • budowę oraz przebudowę infrastruktury technicznej.

Trasa zaczyna się węzłem Mysłowice-Kosztowy, a kończy przy powstającym pod Górką Bijasowicką węźle Bieruń.

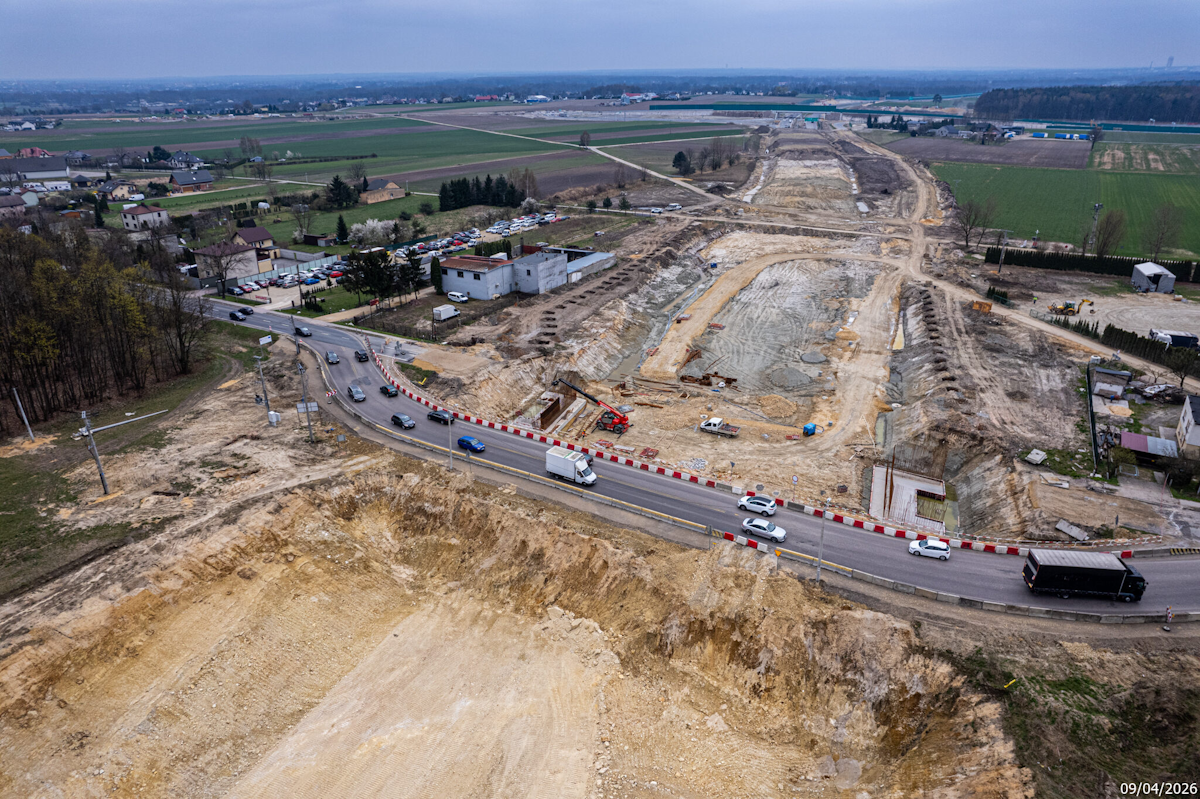

S1Droga S1 pobiegnie pod ulicą Warszawską w Bieruniu i połączy się z węzłem Bieruń





PODSTAWOWE INFORMACJE:

  • Koszt inwestycji to 490 mln zł.
  • Inwestorem odpowiedzialnym za wybudowanie drogi ekspresowej S1 jest Generalny Dyrektor Dróg Krajowych i Autostrad.
  • Wykonawcą tego odcinka jest firma BUDIMEX S.A.
  • Start inwestycji: luty 2025 roku
  • Termin realizacji: połowa 2027 roku.

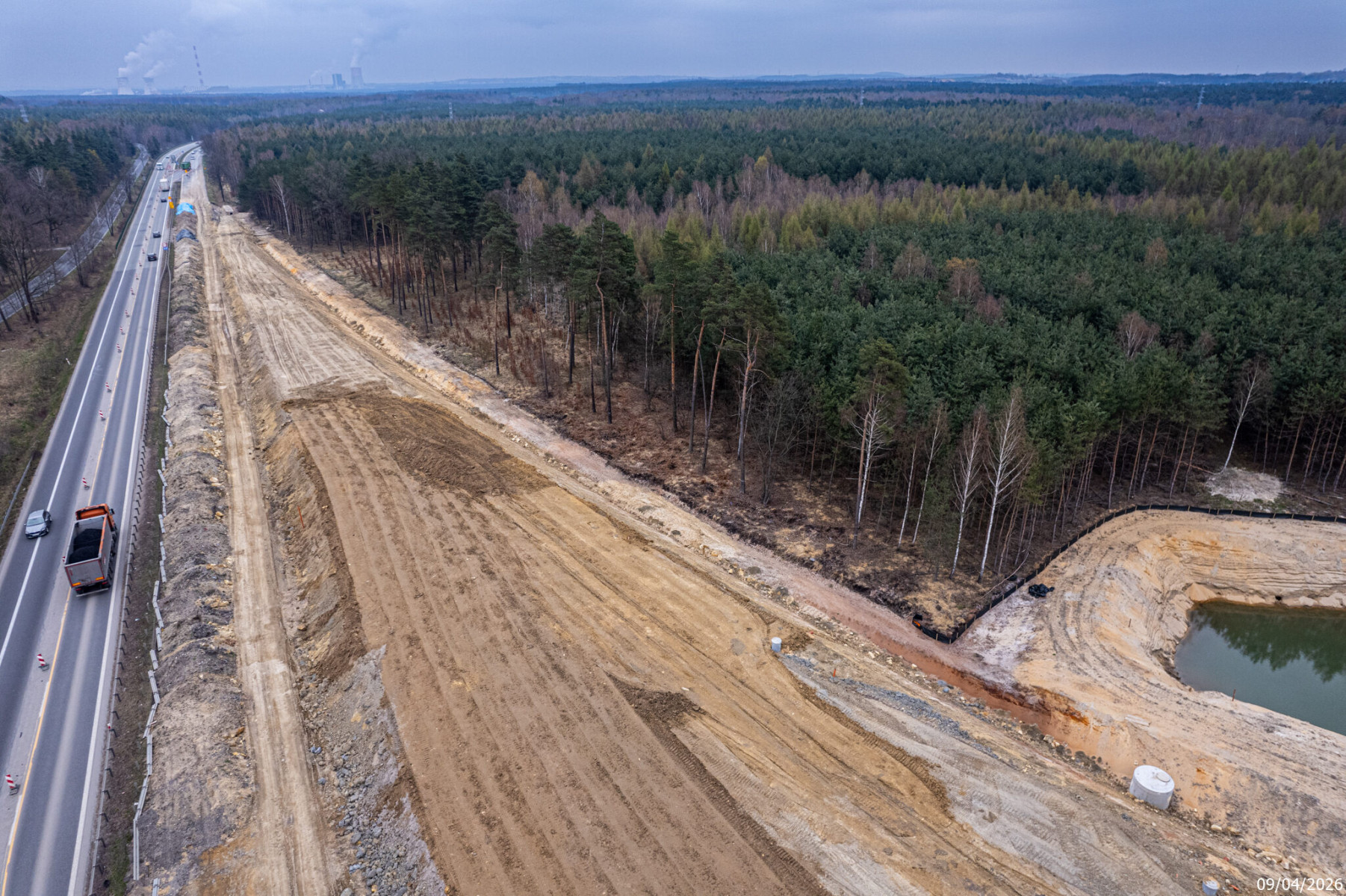

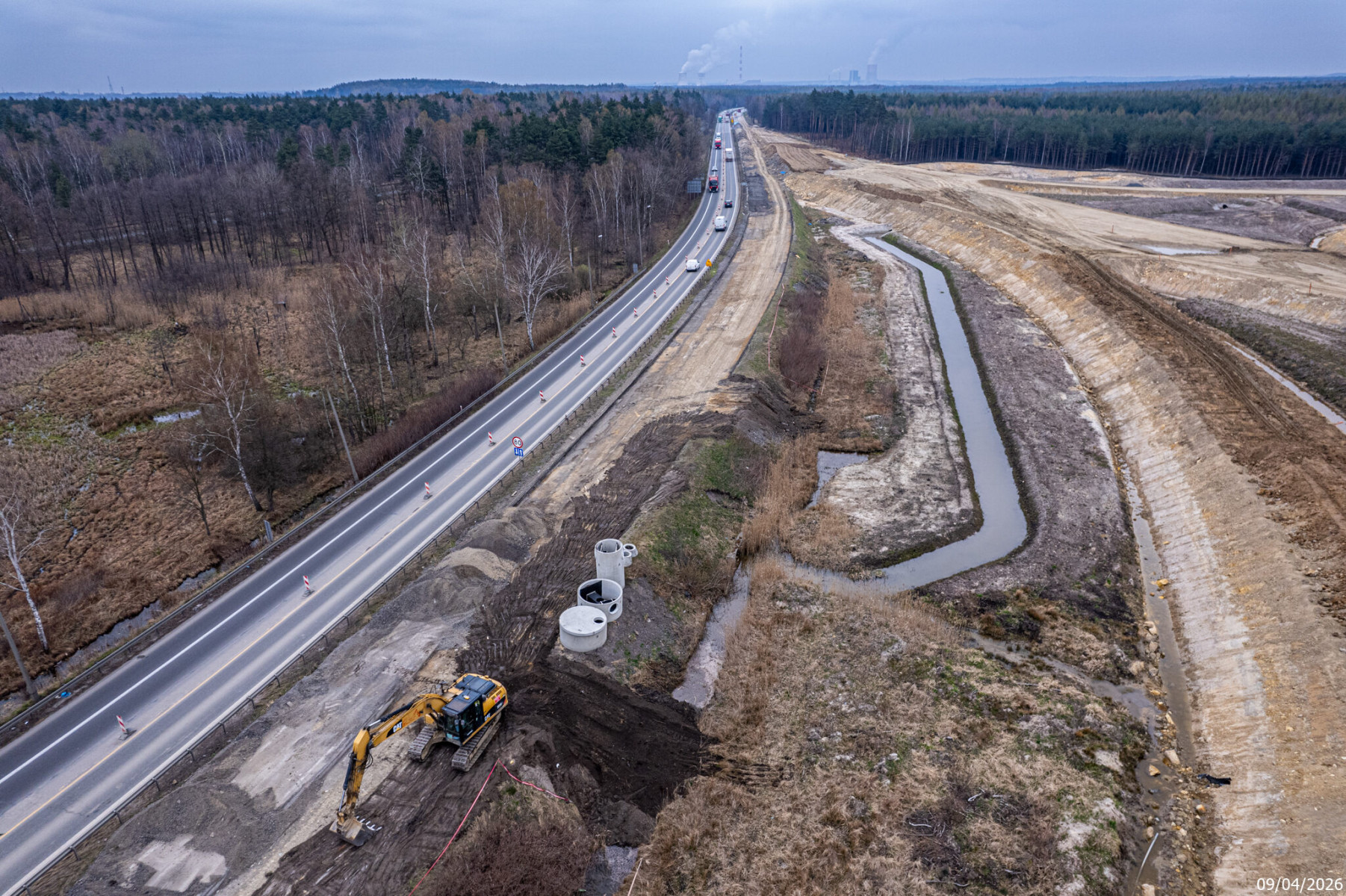

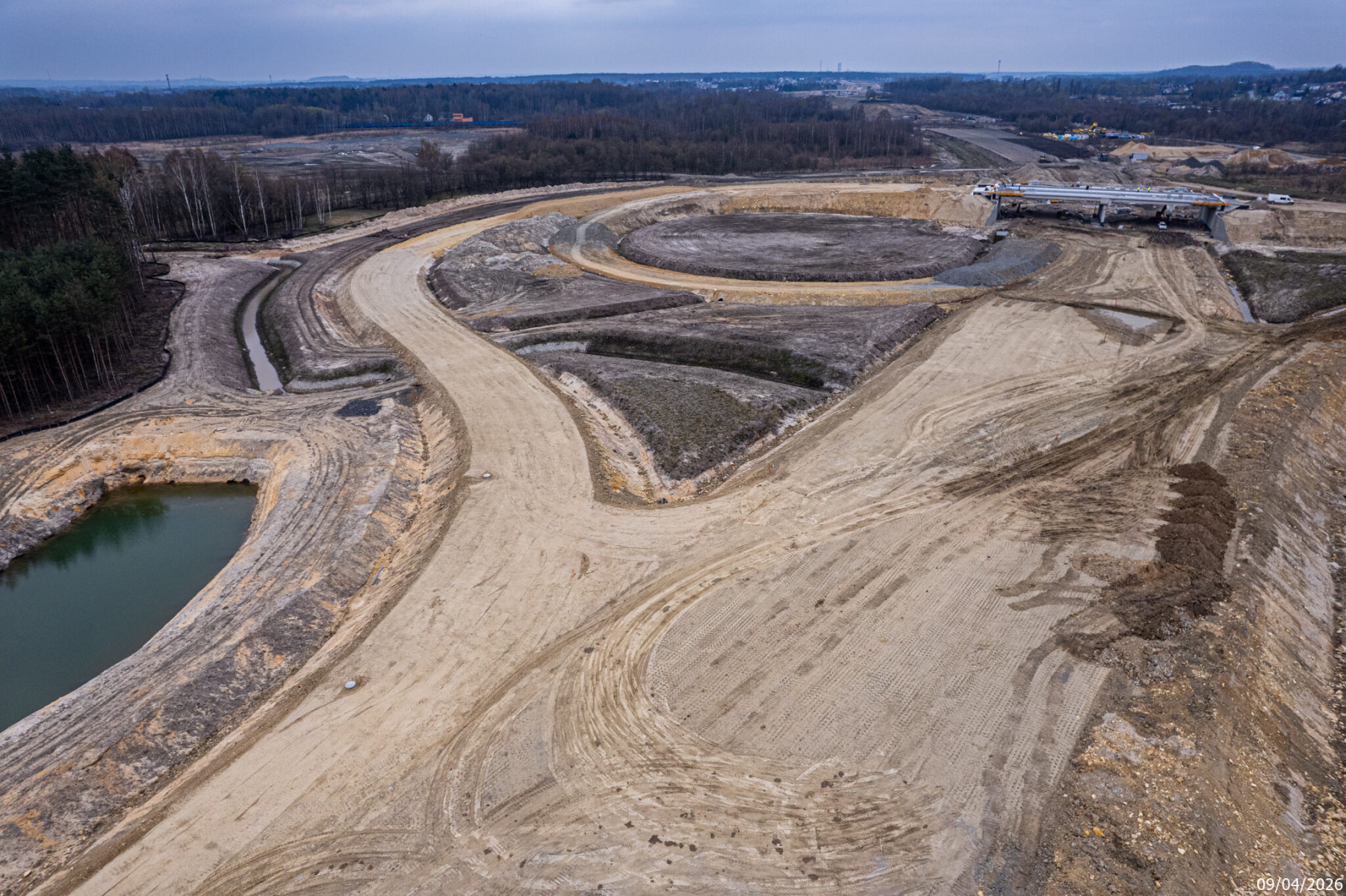

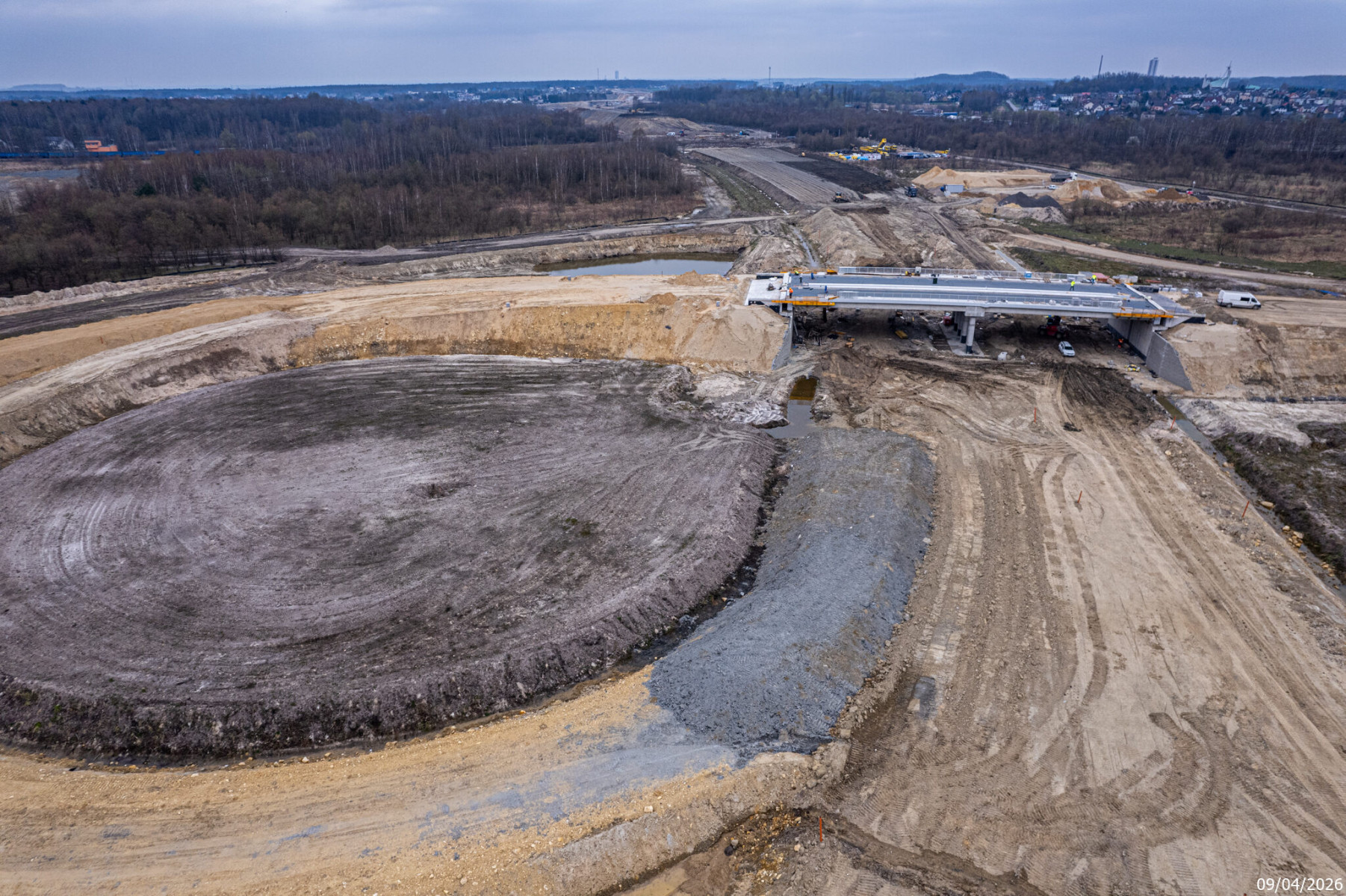

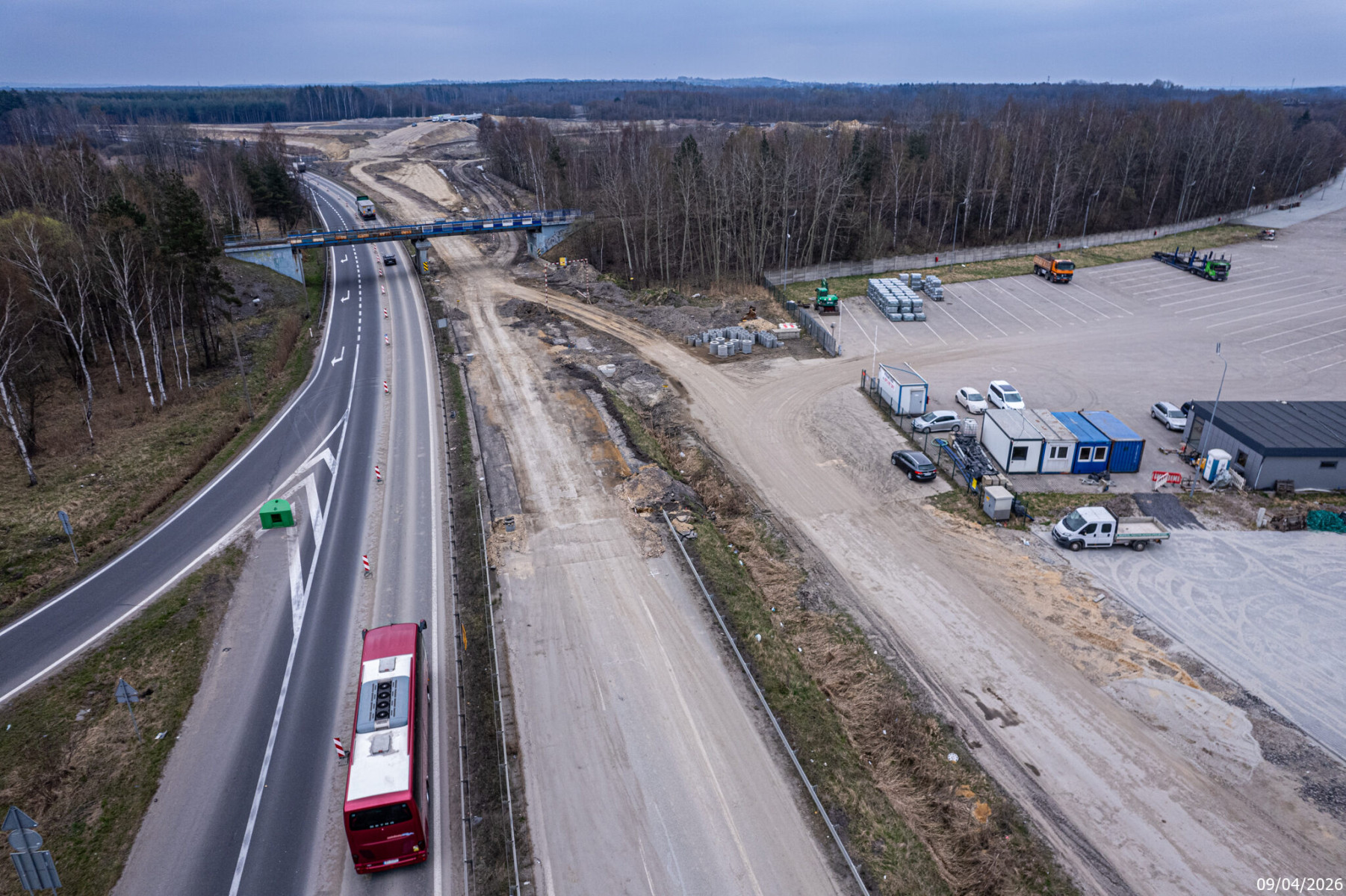

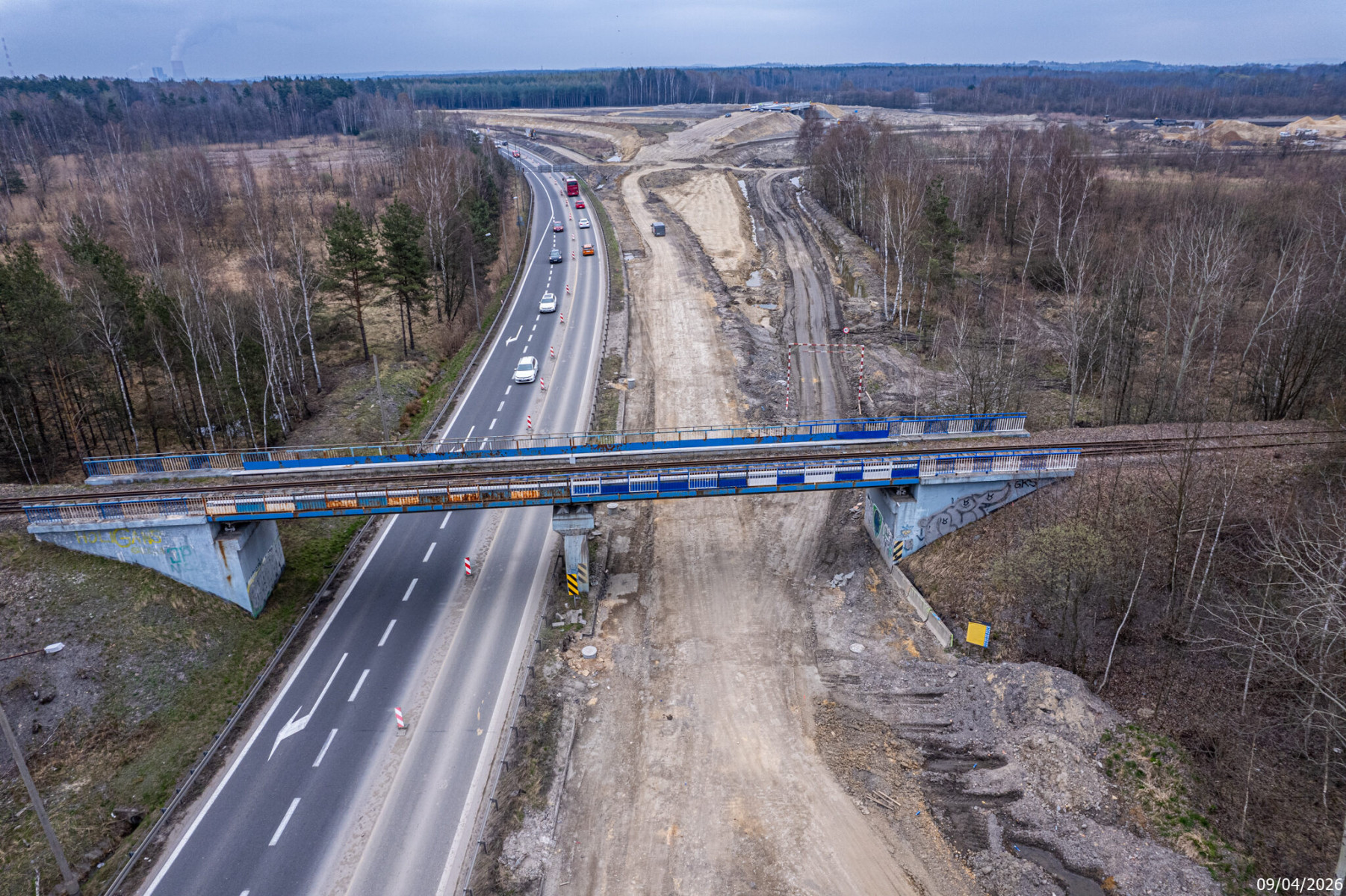

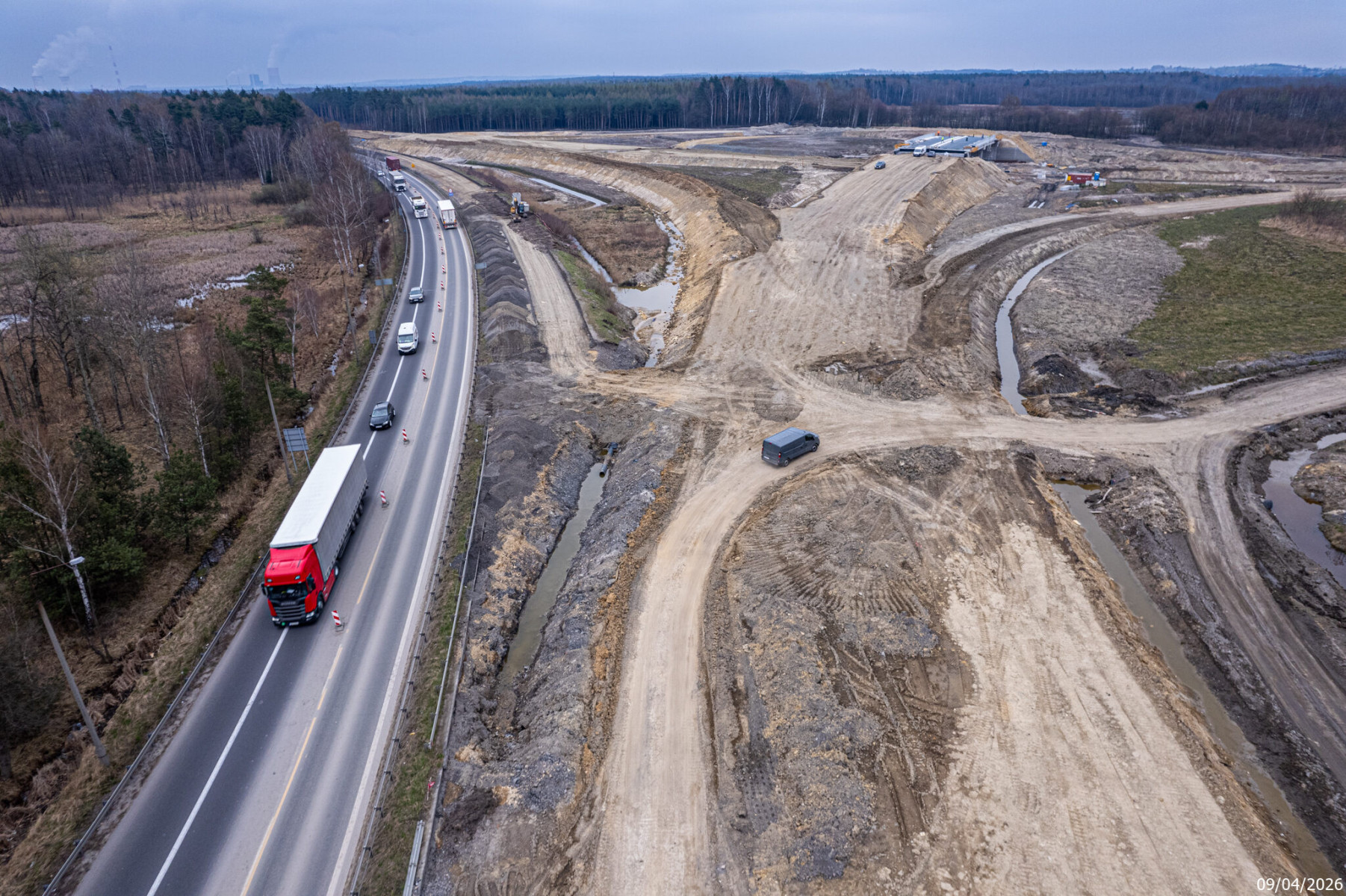

węzełWęzeł Kosztowy





Zmiany w organizacji ruchu

Najwięcej zmian w organizacji ruchu funkcjonuje w Lędzinach. Tam tymczasowa organizacja ruchu obowiązuje dla drogi powiatowej 5915S, ul. Dzikowej. Zastosowane zostało tymczasowe zwężenie drogi i wprowadzono ruch wahadłowy sterowany sygnalizacją świetlną. Tymczasowa organizacja ruchu obowiązuje w miejscu połączenia ul. Dzikowej z nowym śladem ul. Ułańskiej w Lędzinach.

Zmiana organizacji ruchu funkcjonuje również w Imielinie i na granicy Imielina i Lędzin. Przeniesiony został ruch z ul. Brata Alberta i skrzyżowania z ul. Podmiejską/Gwarków na nowy układ w zakresie:

  •  tymczasowego zawężenia ul. Brata Alberta na odcinku nowobudowanego układu do jednego pasa ruchu z wprowadzeniem ruchu wahadłowego sterowanego sygnalizacją wahadłową.
  • tymczasowego wyłączenia z ruchu końcowego odcinka ul. Leśnej wraz ze skrzyżowaniem tej ulicy z ul. Brata Alberta, na potrzeby którego wyznaczono lokalny objazd ulicami Brata Alberta, Spacerową oraz Drzymały.
  • tymczasowego zawężenia do jednego pasa ruchu relacji w ciągu ul. Podmiejskiej - ul. Brata Alberta. Ślepy odcinek ul. Gwarków został odcięty i dostępny jest wyłącznie na potrzeby pojazdów budowy.

A w  Bieruniu?

W Bieruniu nie ma nowych zmian w organizacji ruchu związanych z tym zadaniem. Wciąż obowiązują te same, w zeszłym roku wprowadzone zmiany:

Brak możliwości przejazdu ulicami:

  • ul. Kolonia Leśna
  • ul. Krzemowa

Ulice ze zmienioną organizacją ruchu:

  • ul. Młyńska
  • ścieżka rowerowa wzdłuż DK 44 w rejonie ul. Sośnina
  • ul. Bogusławskiego

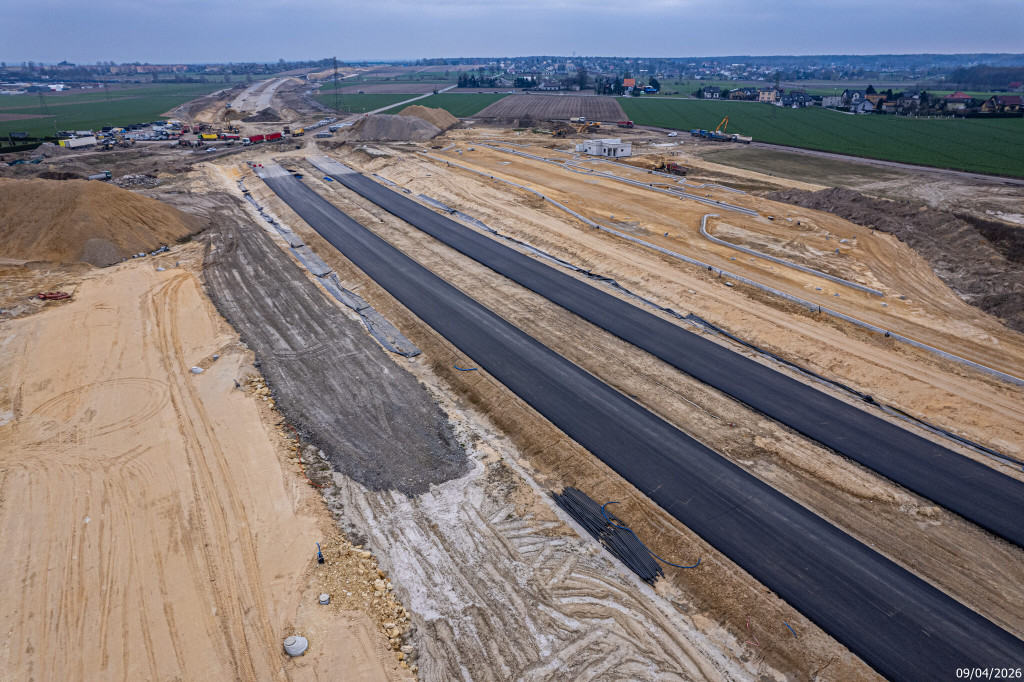

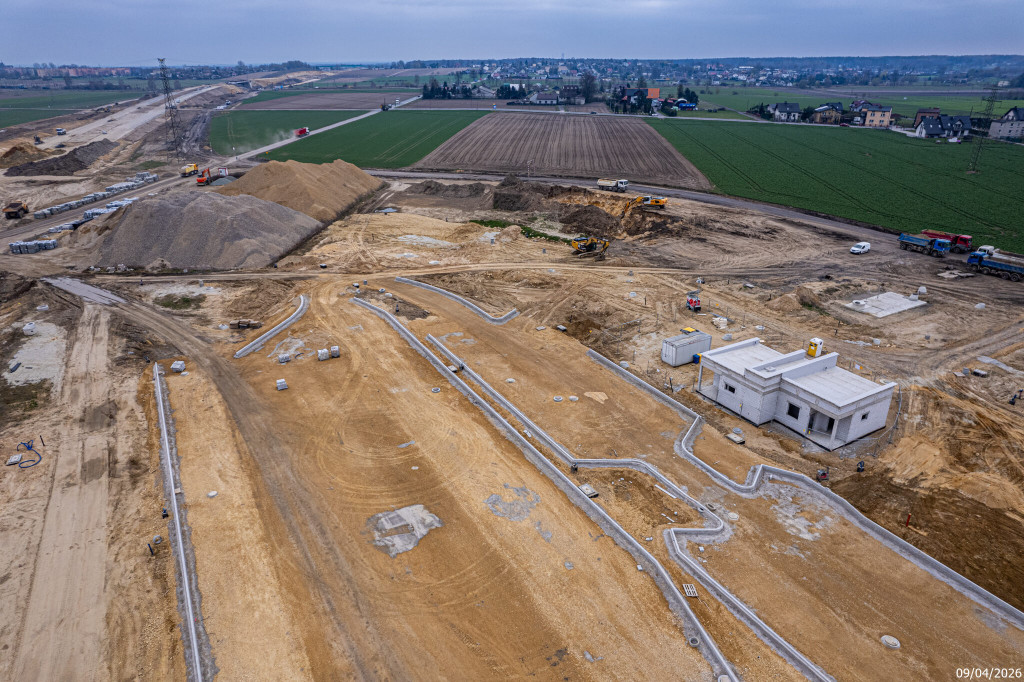

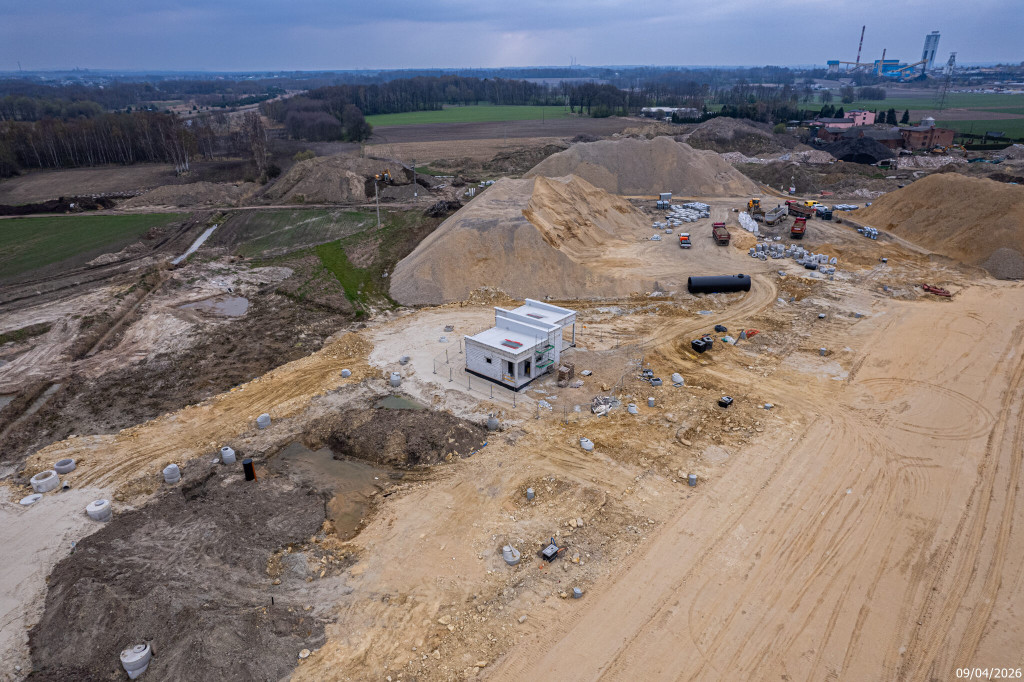

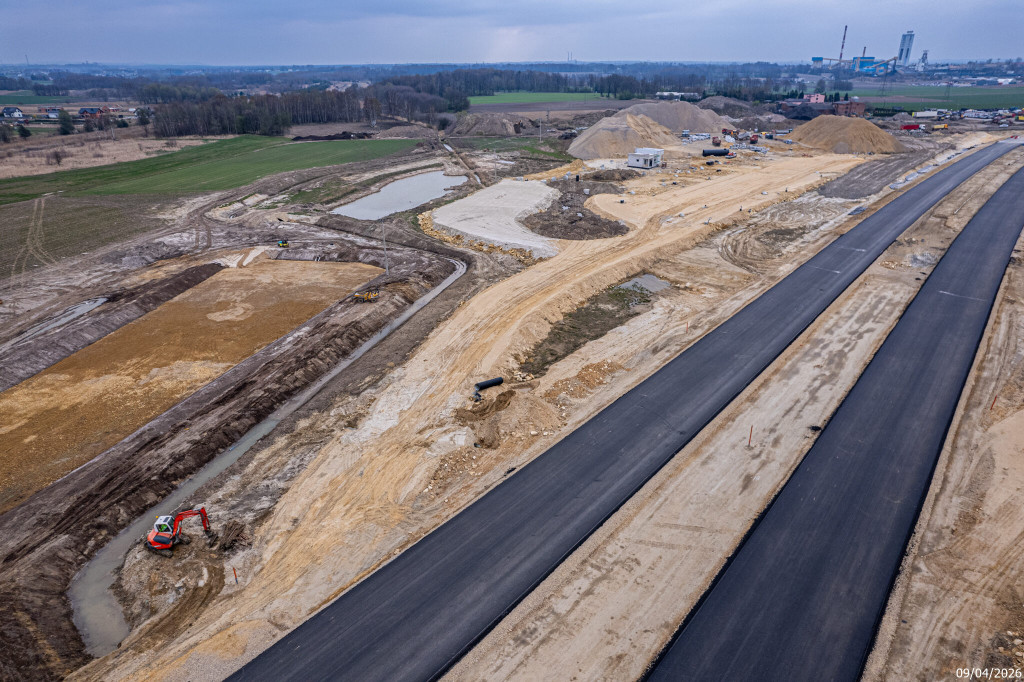

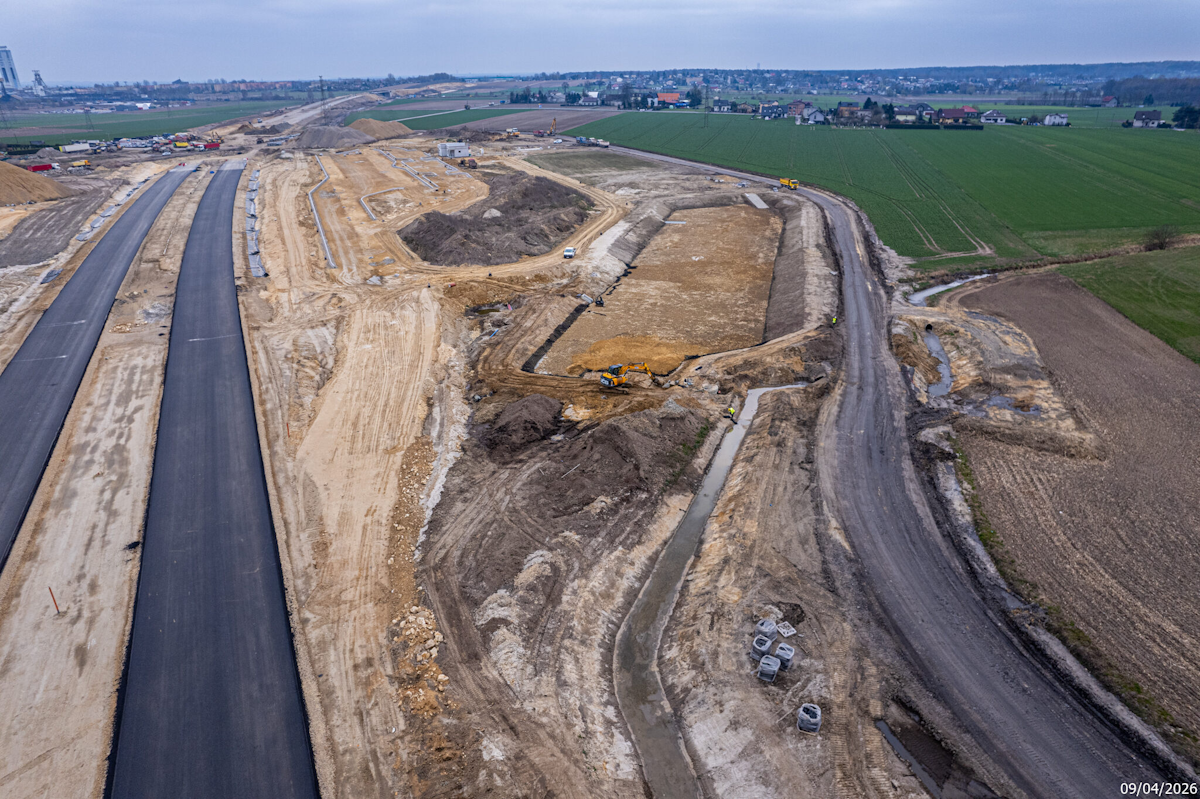

LędzinyMiejsce Obsługi Podróżnych (MOP): MOP II Lędziny
